工事進捗状況

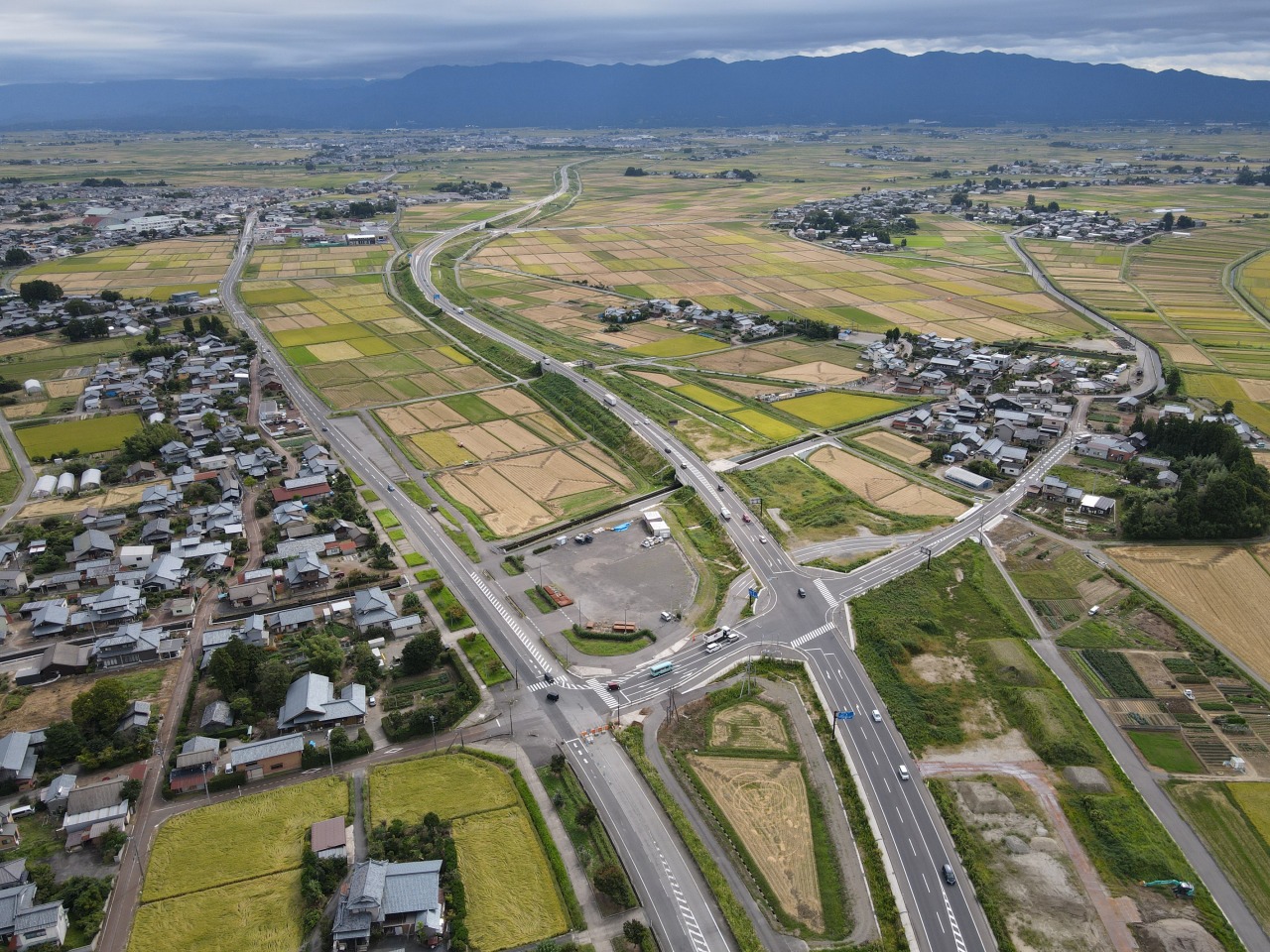

2025年5月 進捗状況

5月末の進捗状況です。

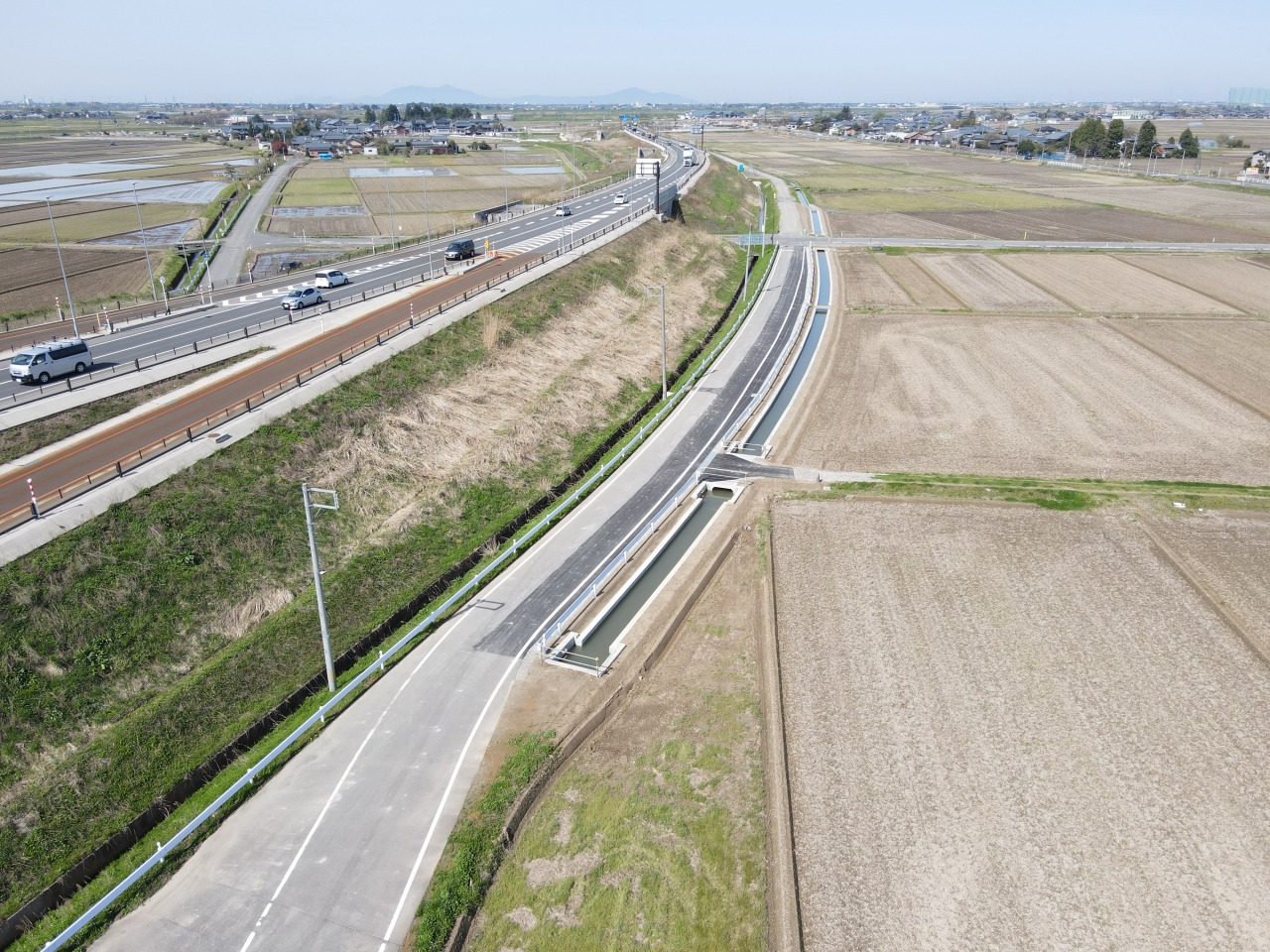

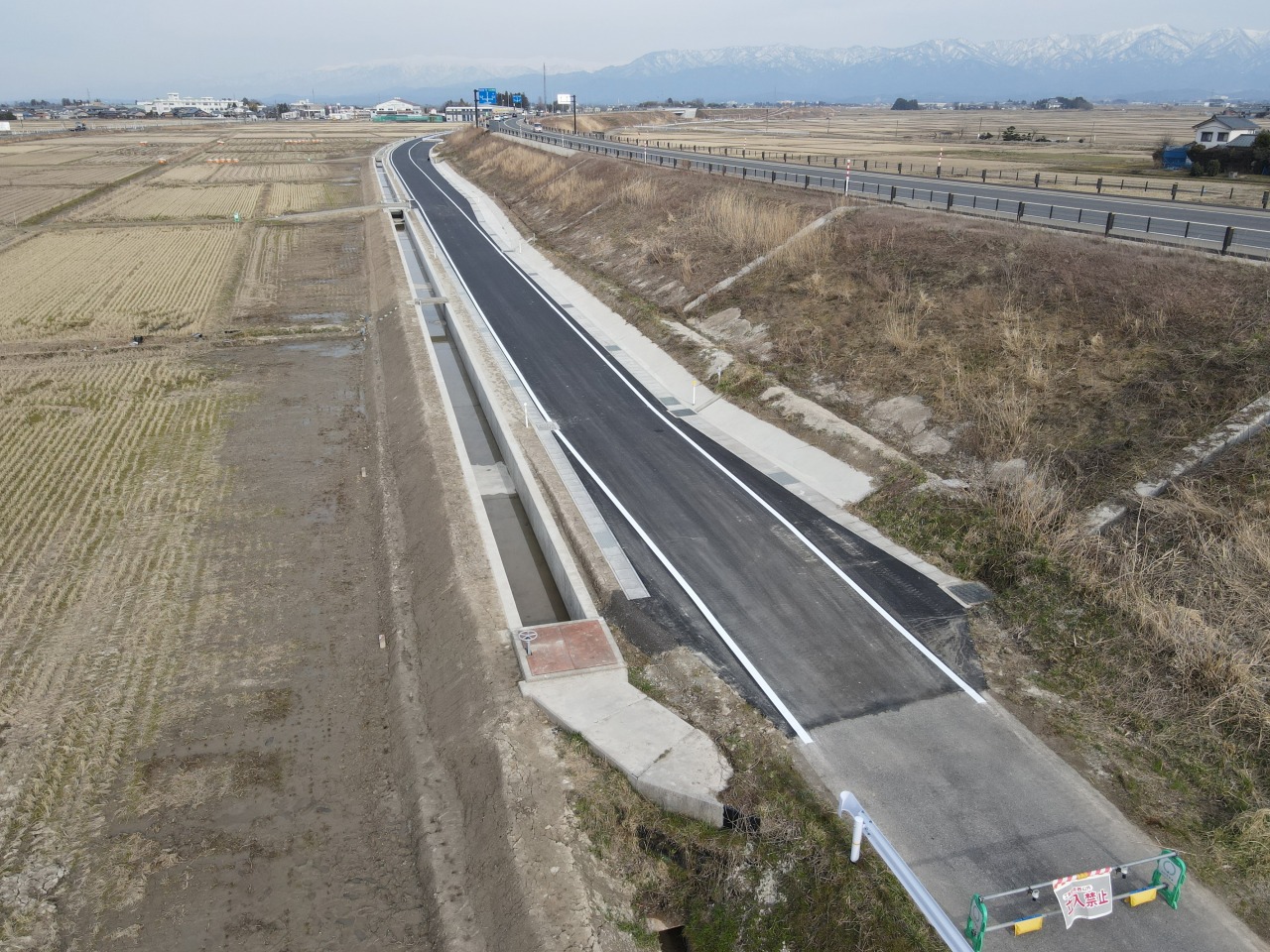

東股用水路・側道ではバイパス盛土の防草コンクリートを施工しています。

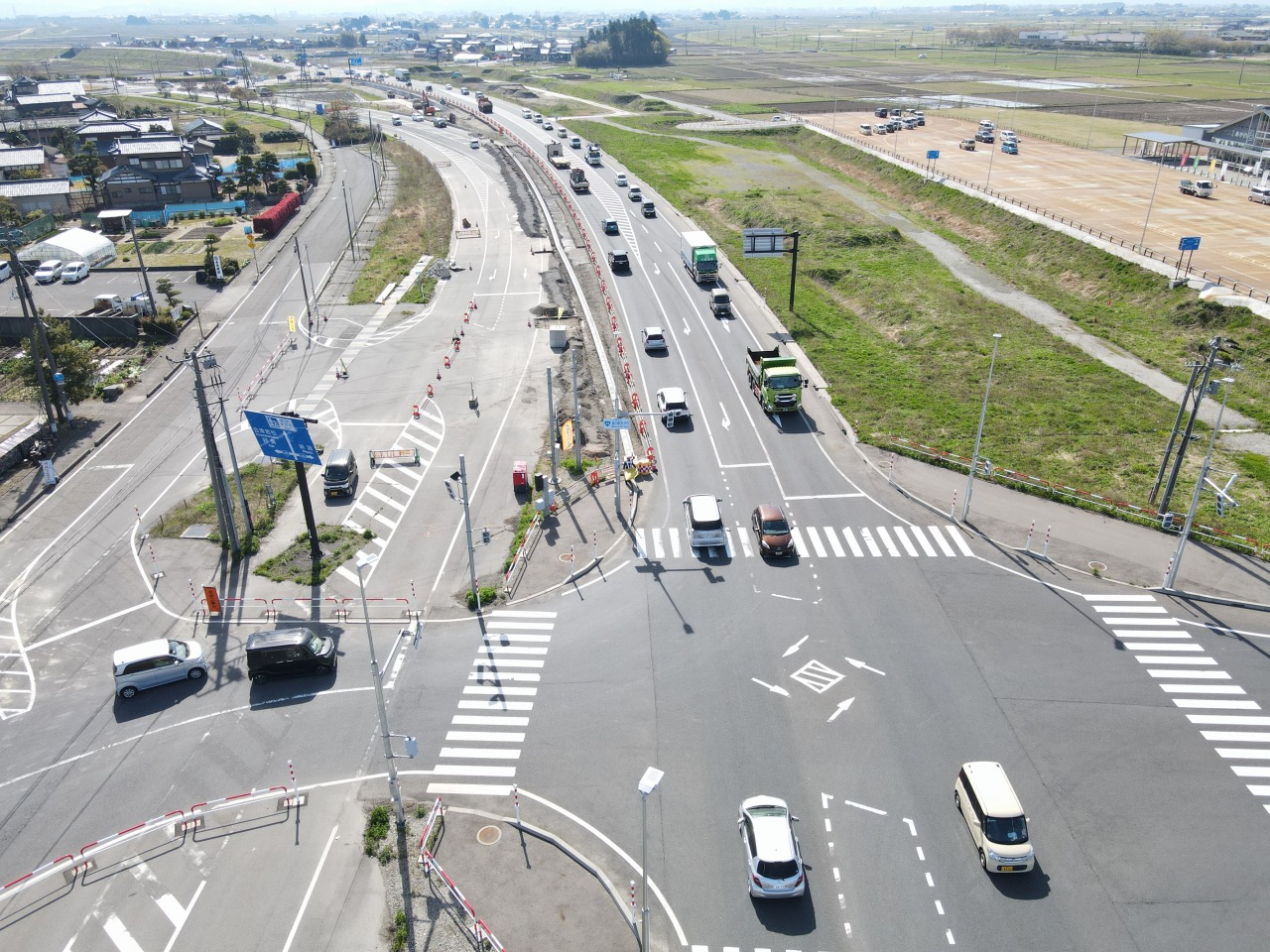

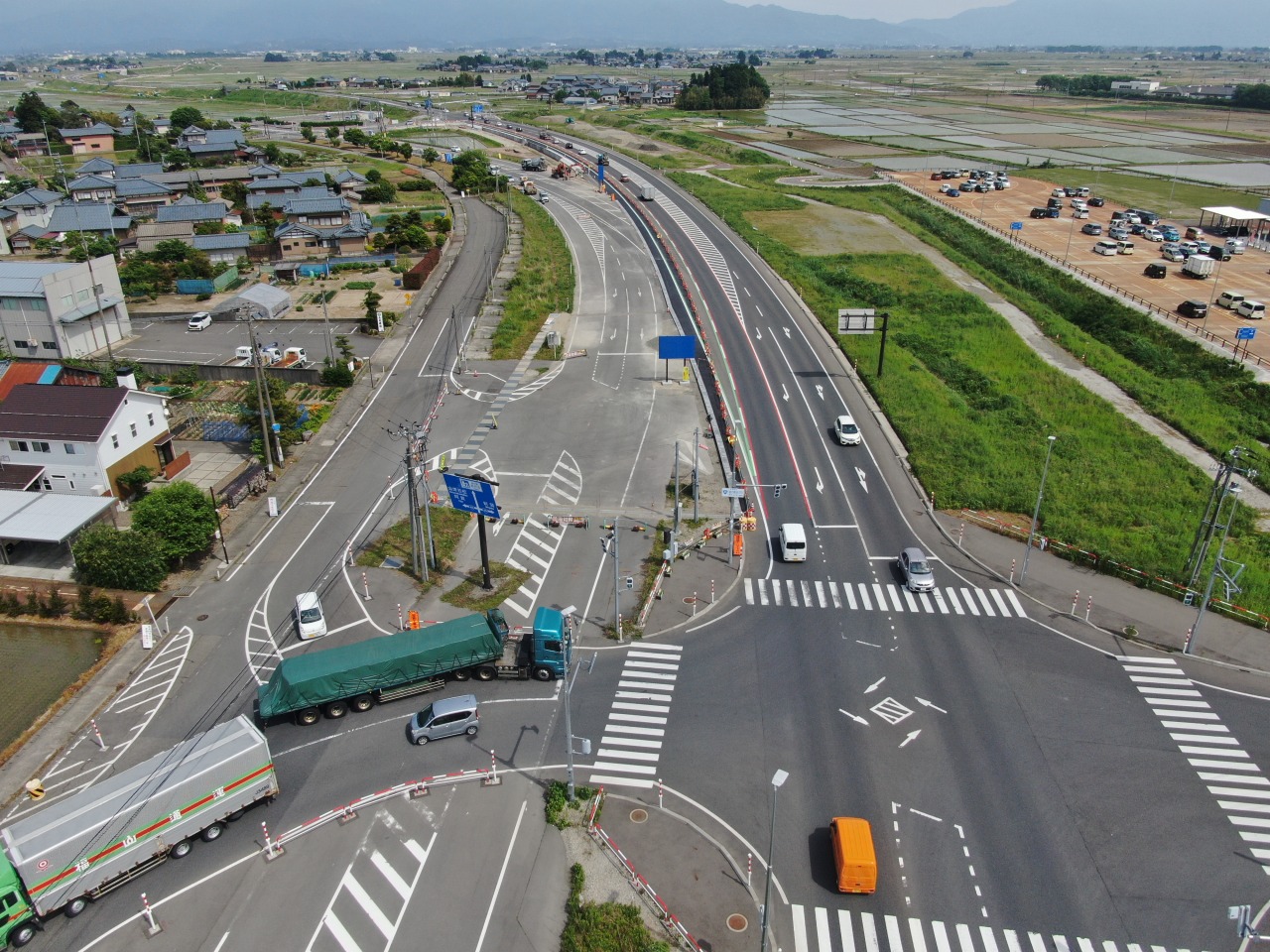

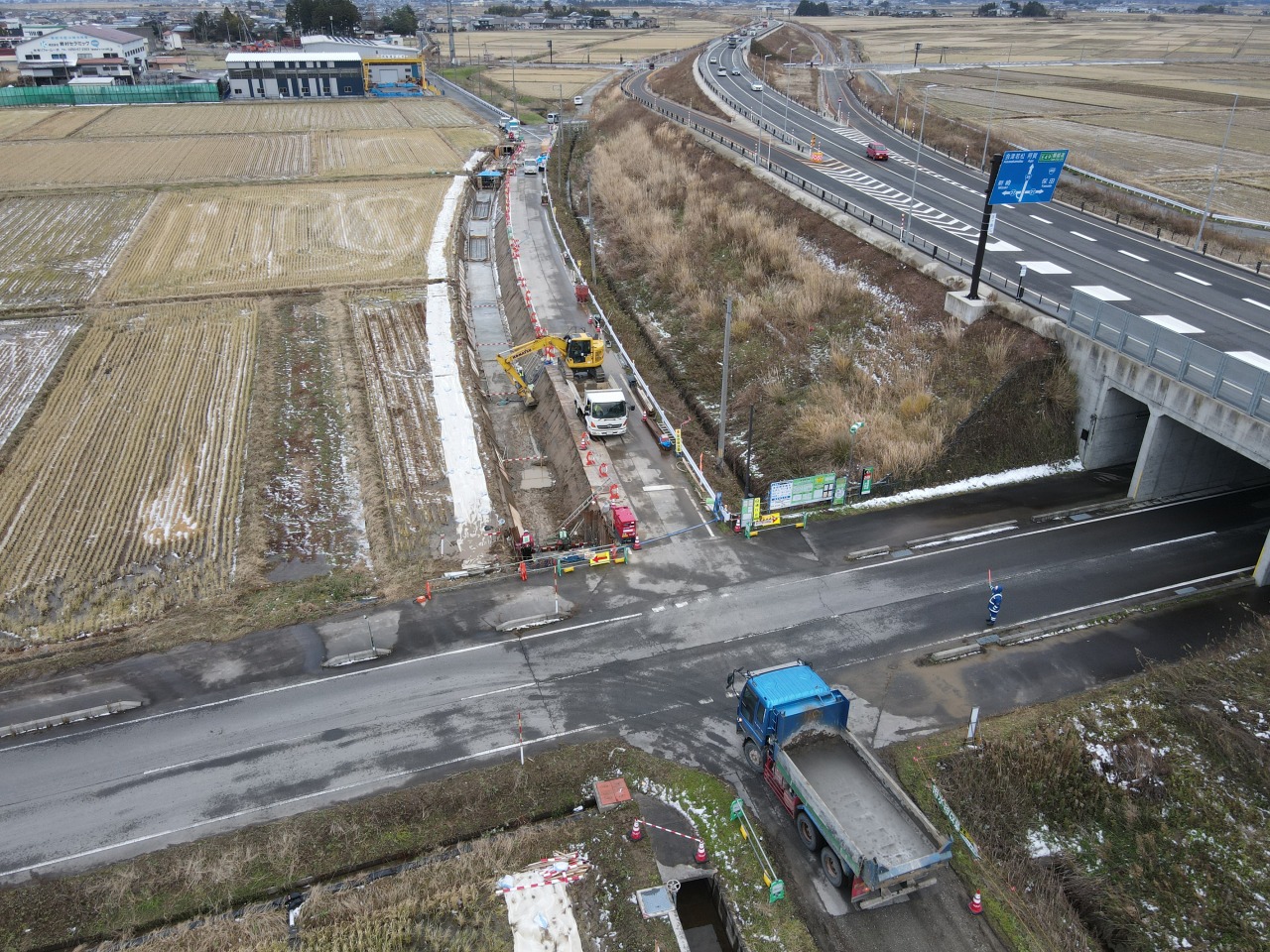

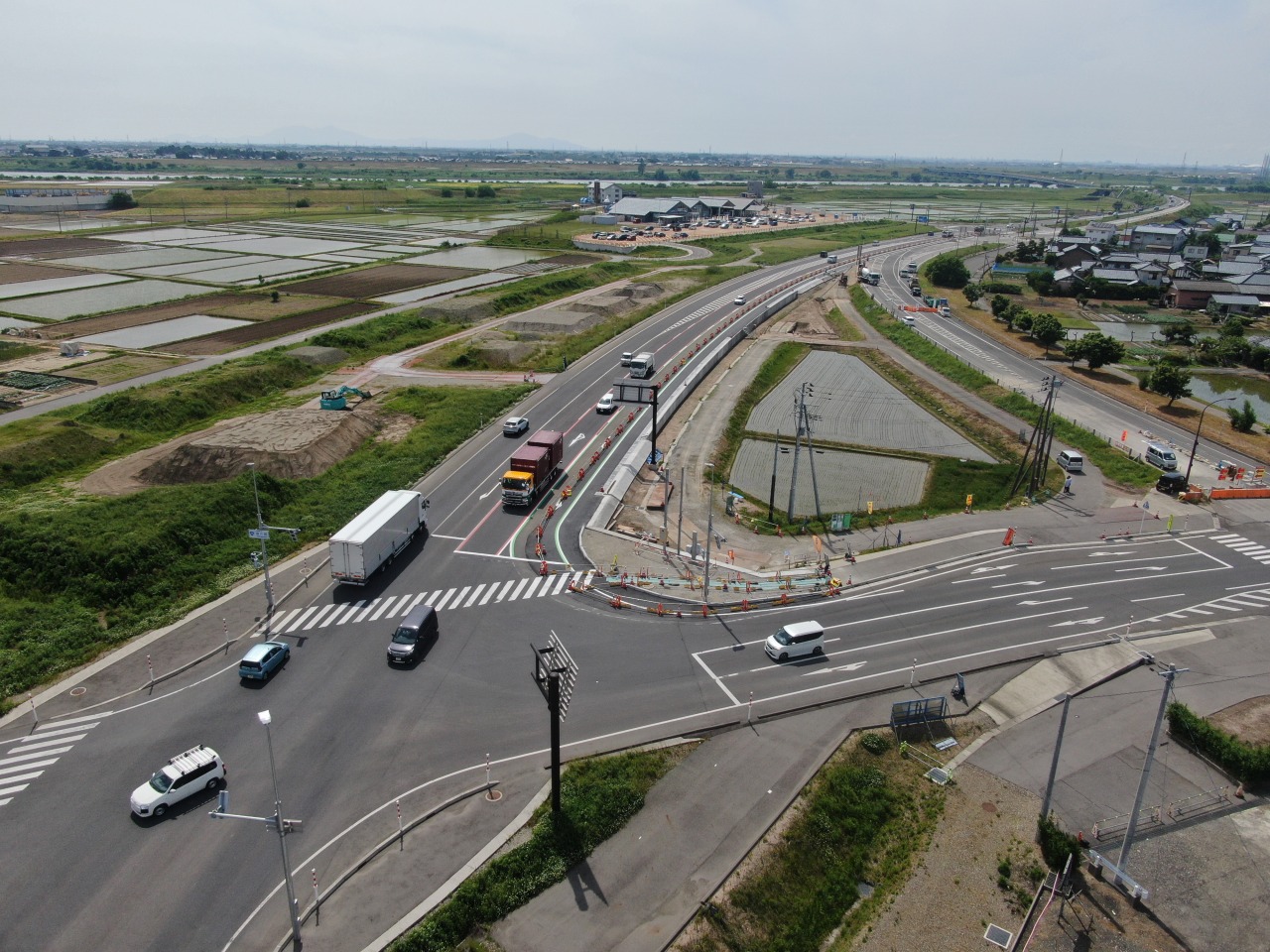

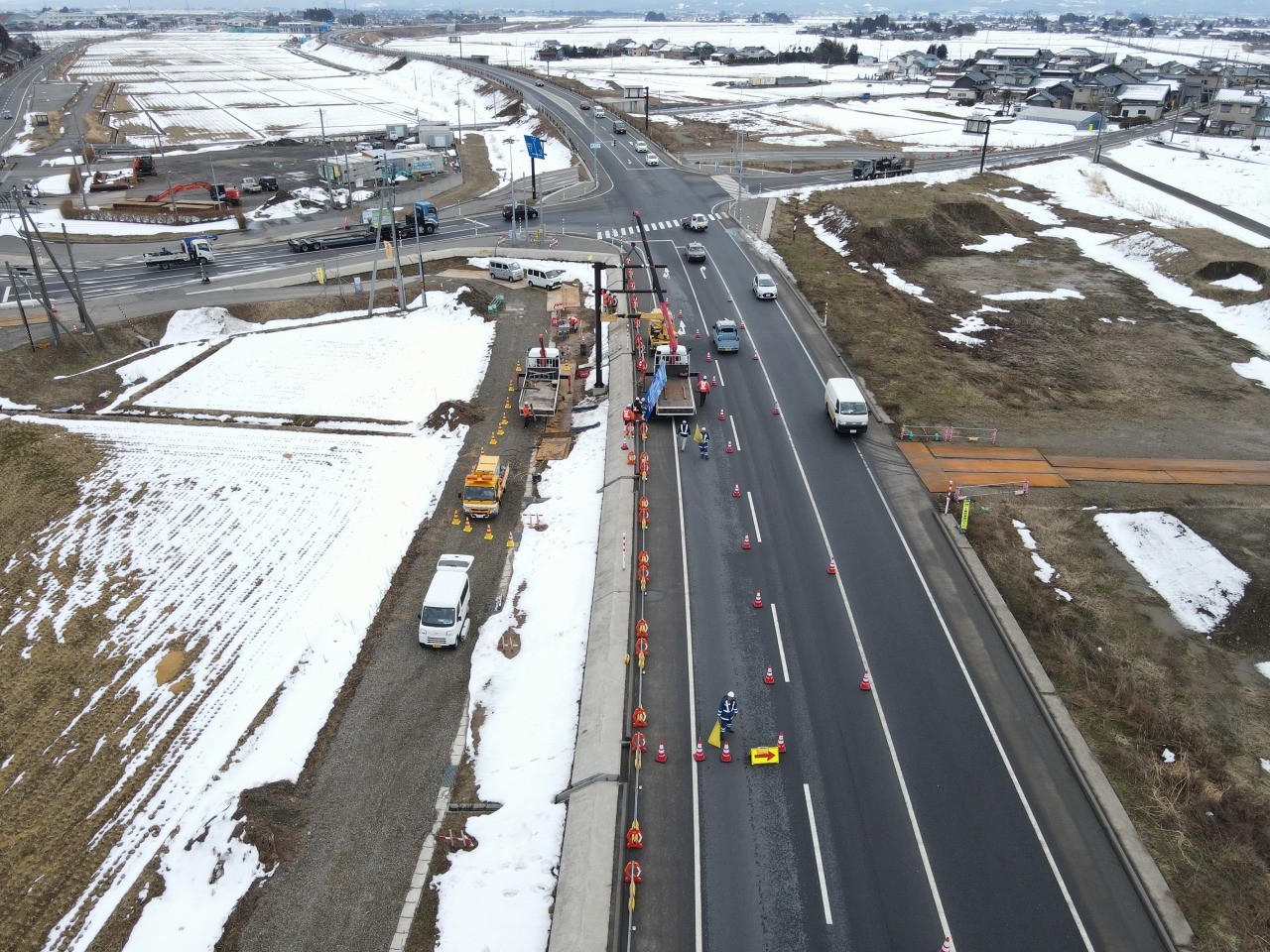

窪川原交差点では側溝、舗装、ライン、信号工事を行いました。
国道49号水原バイパスは令和7年6月8日に全線開通予定です。

2025年4月 進捗状況

4月末の進捗状況です。

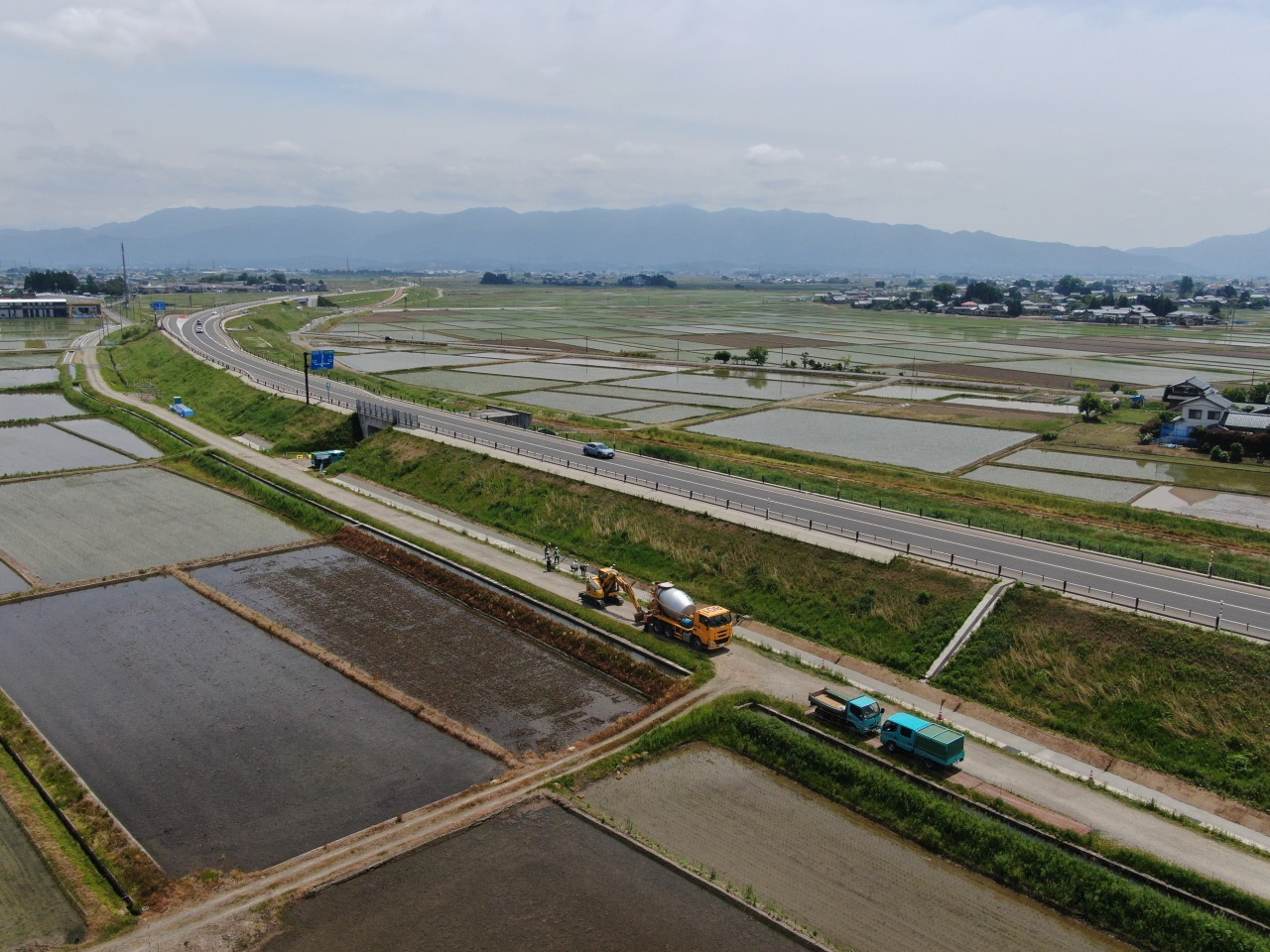

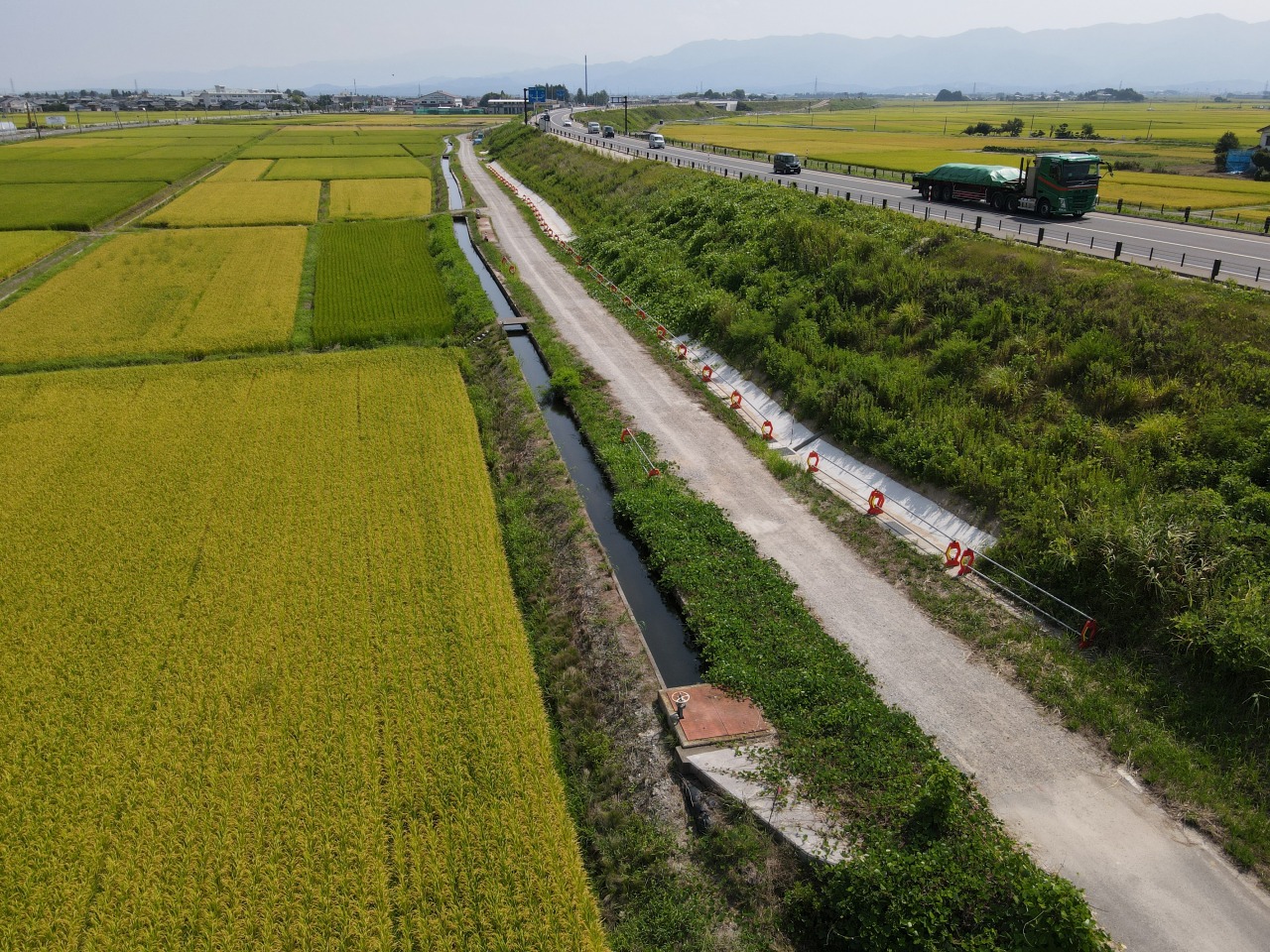

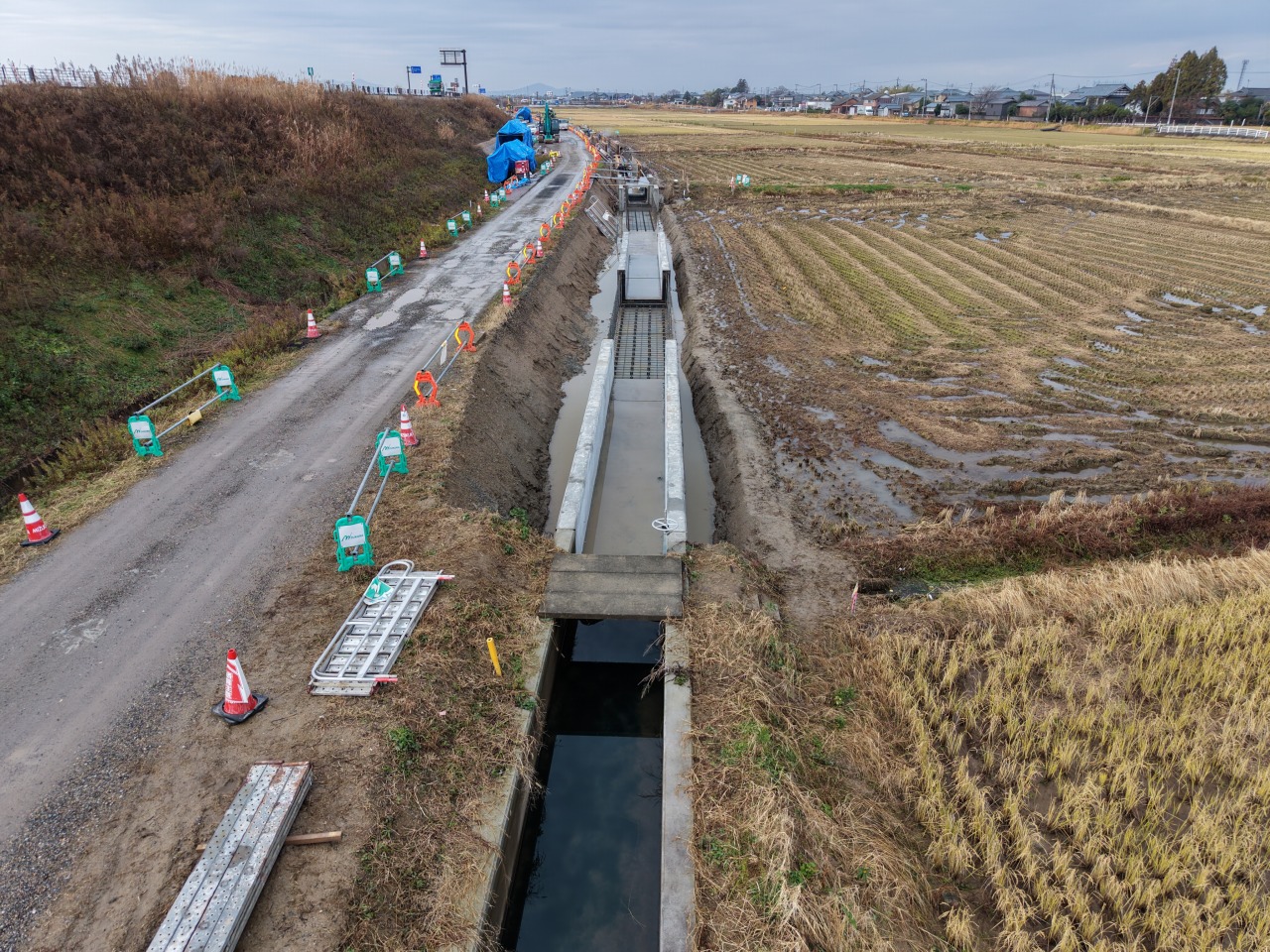

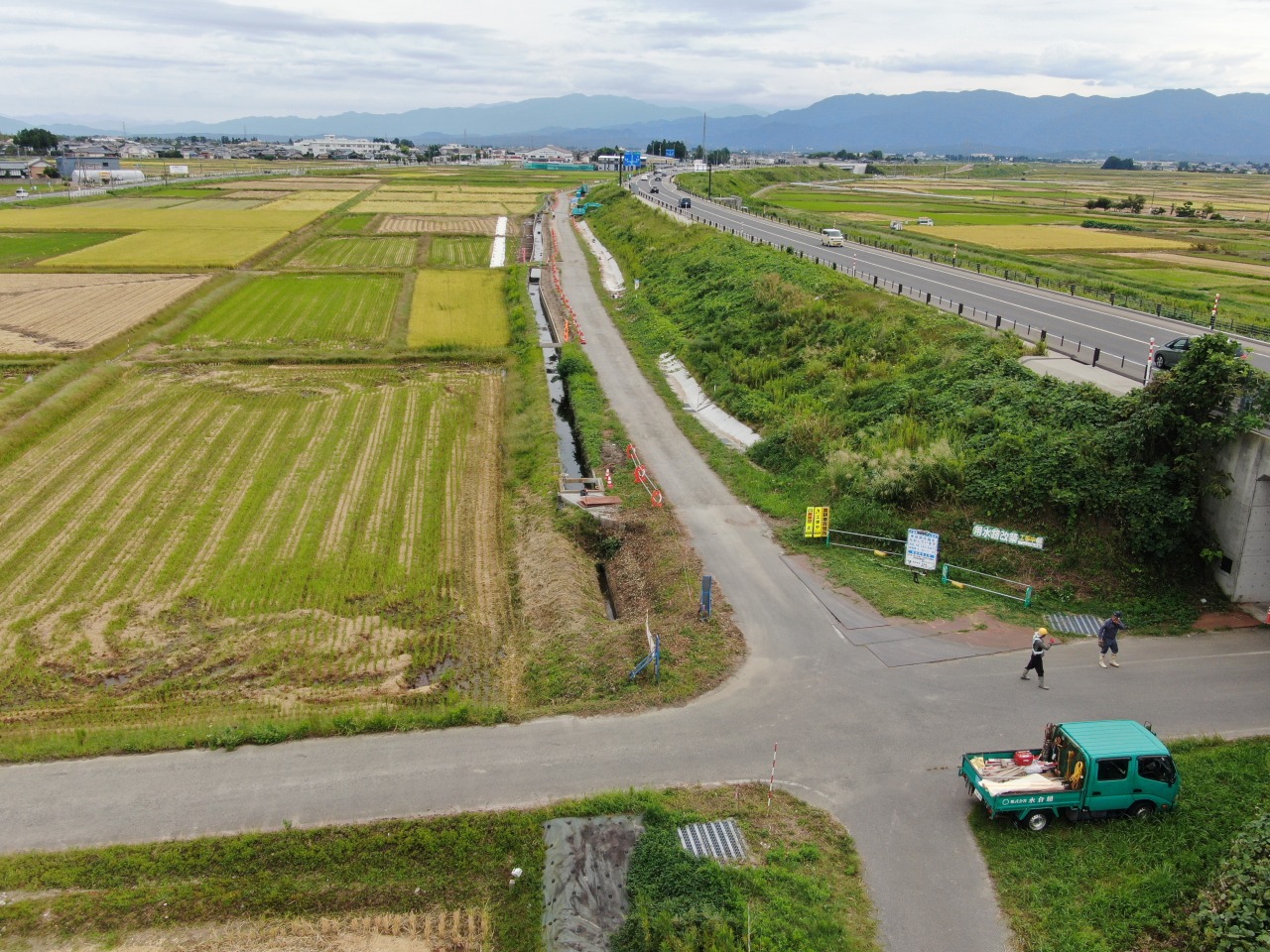

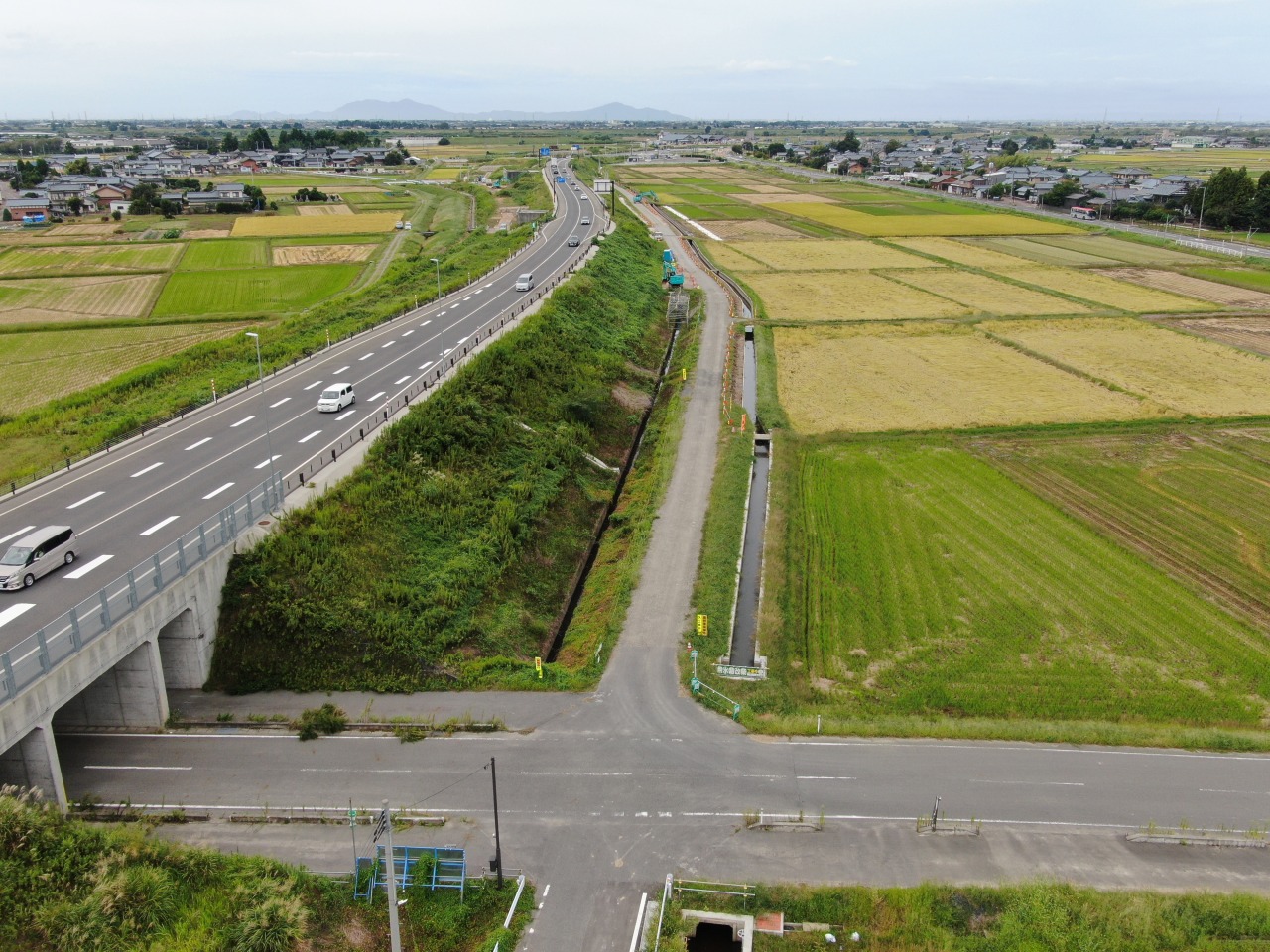

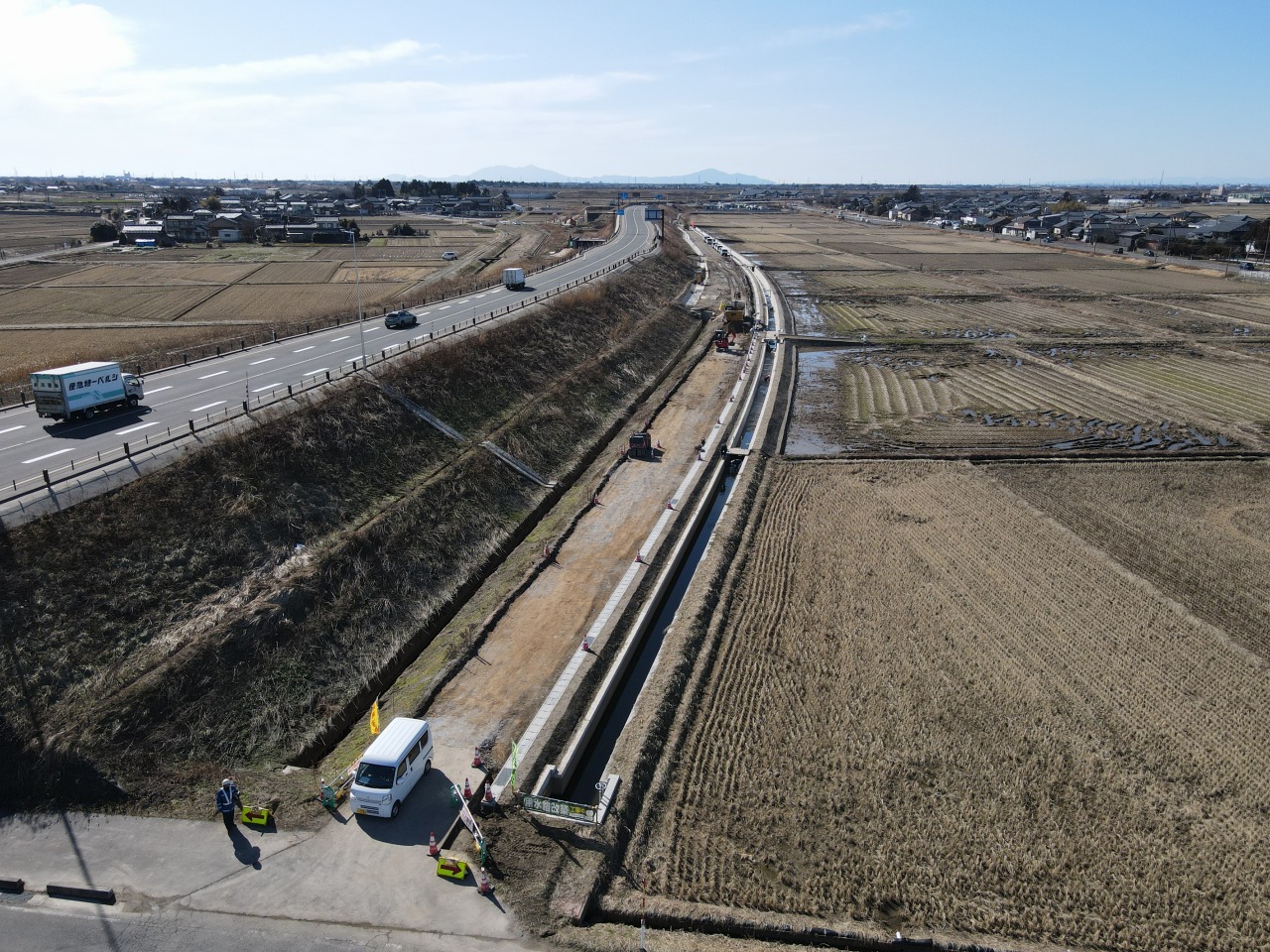

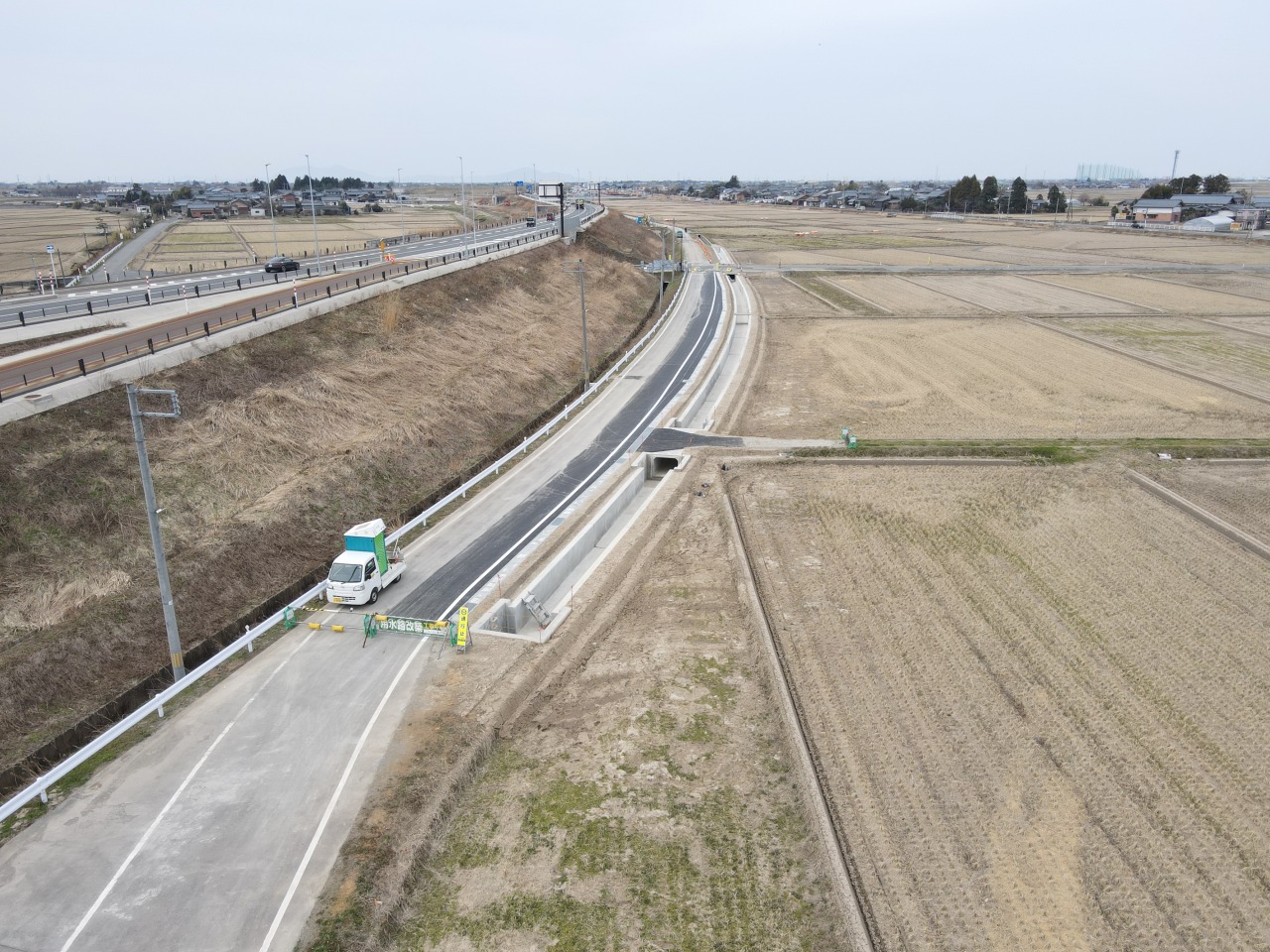

東股用水路・側道では用水路が通水しました。
今後はバイパス盛土の防草コンクリートを施工していきます。

窪川原交差点では道路排水するための側溝を設置しました。

2025年3月 進捗状況

3月末の進捗状況です。

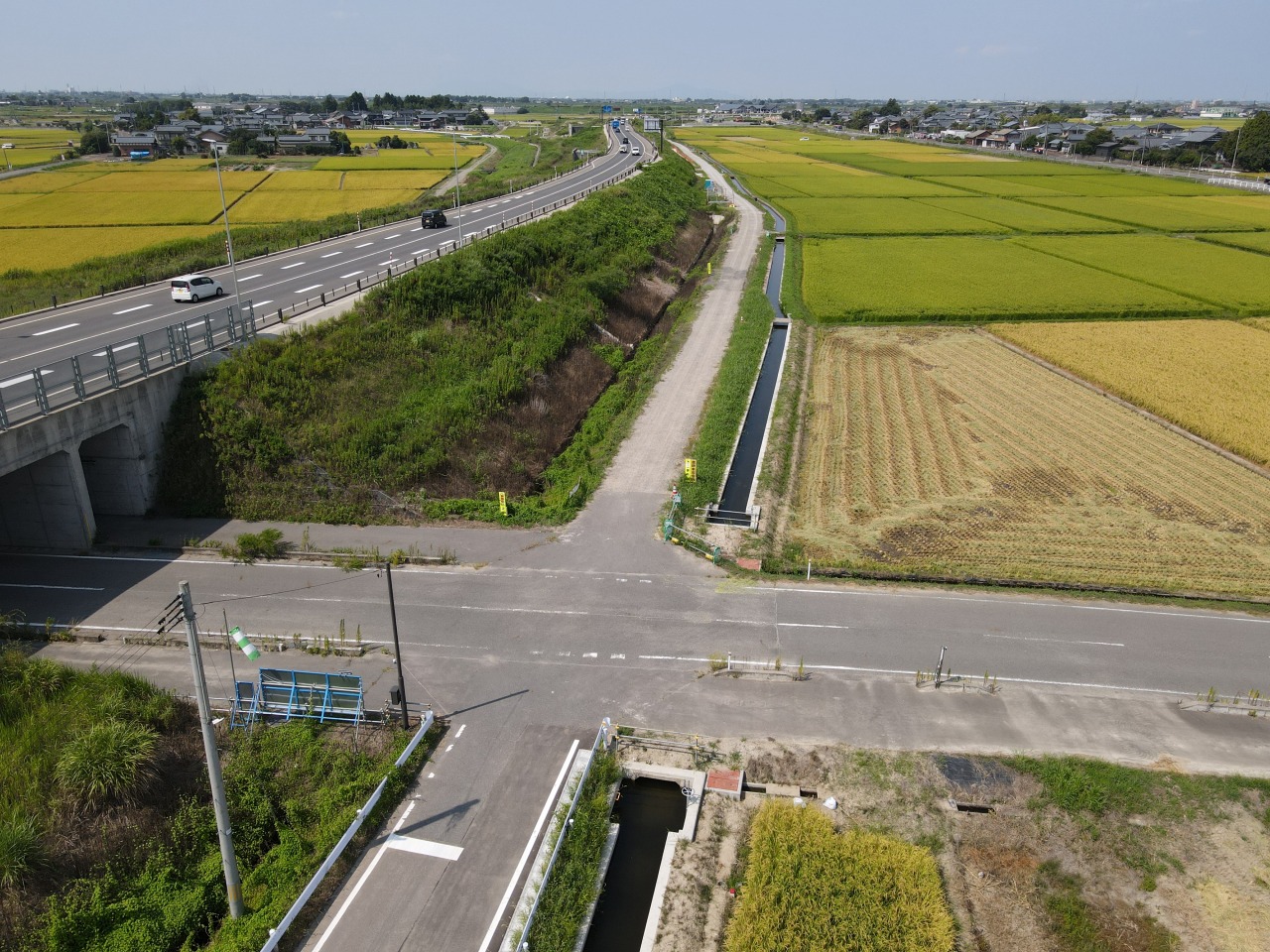

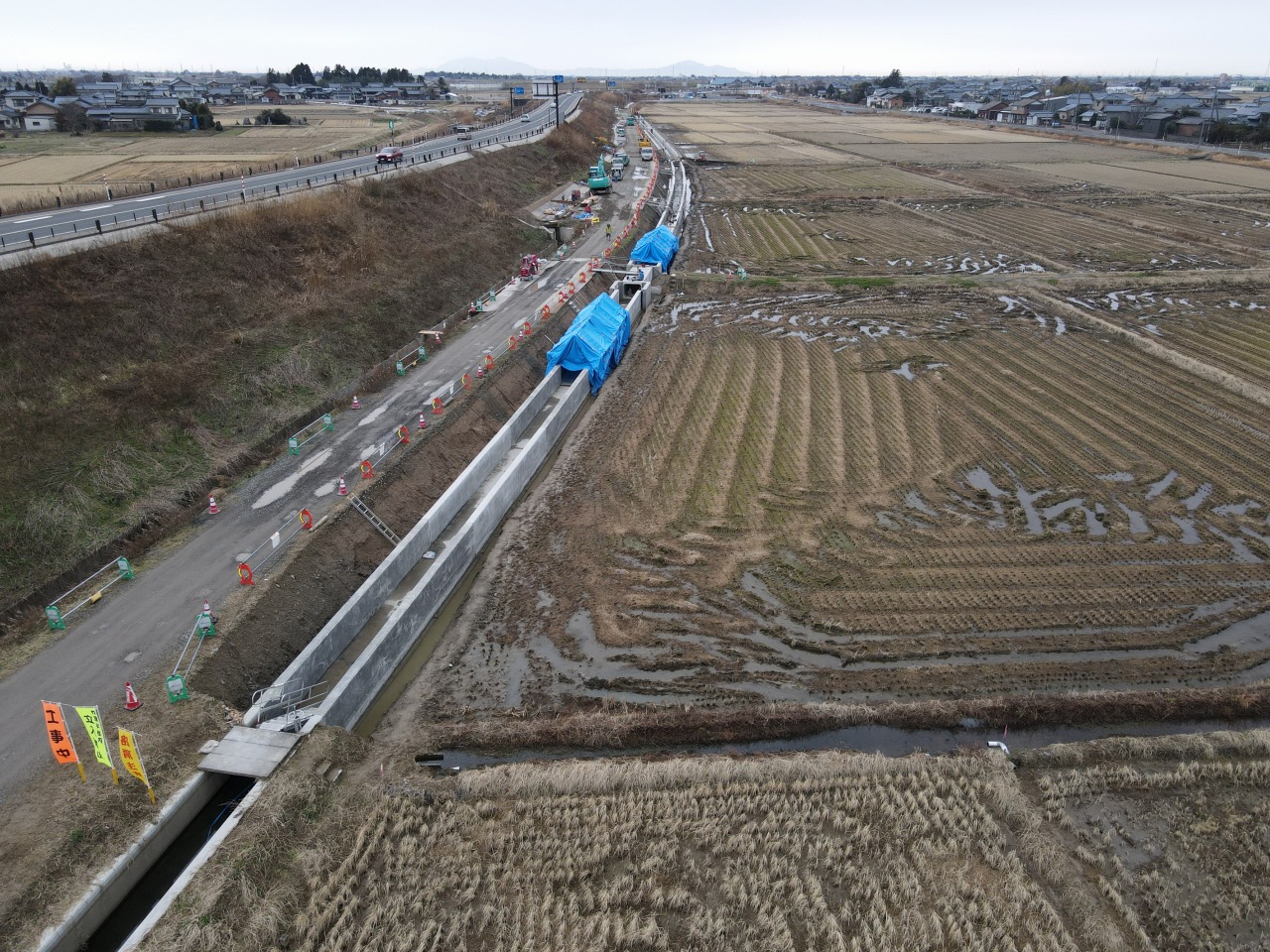

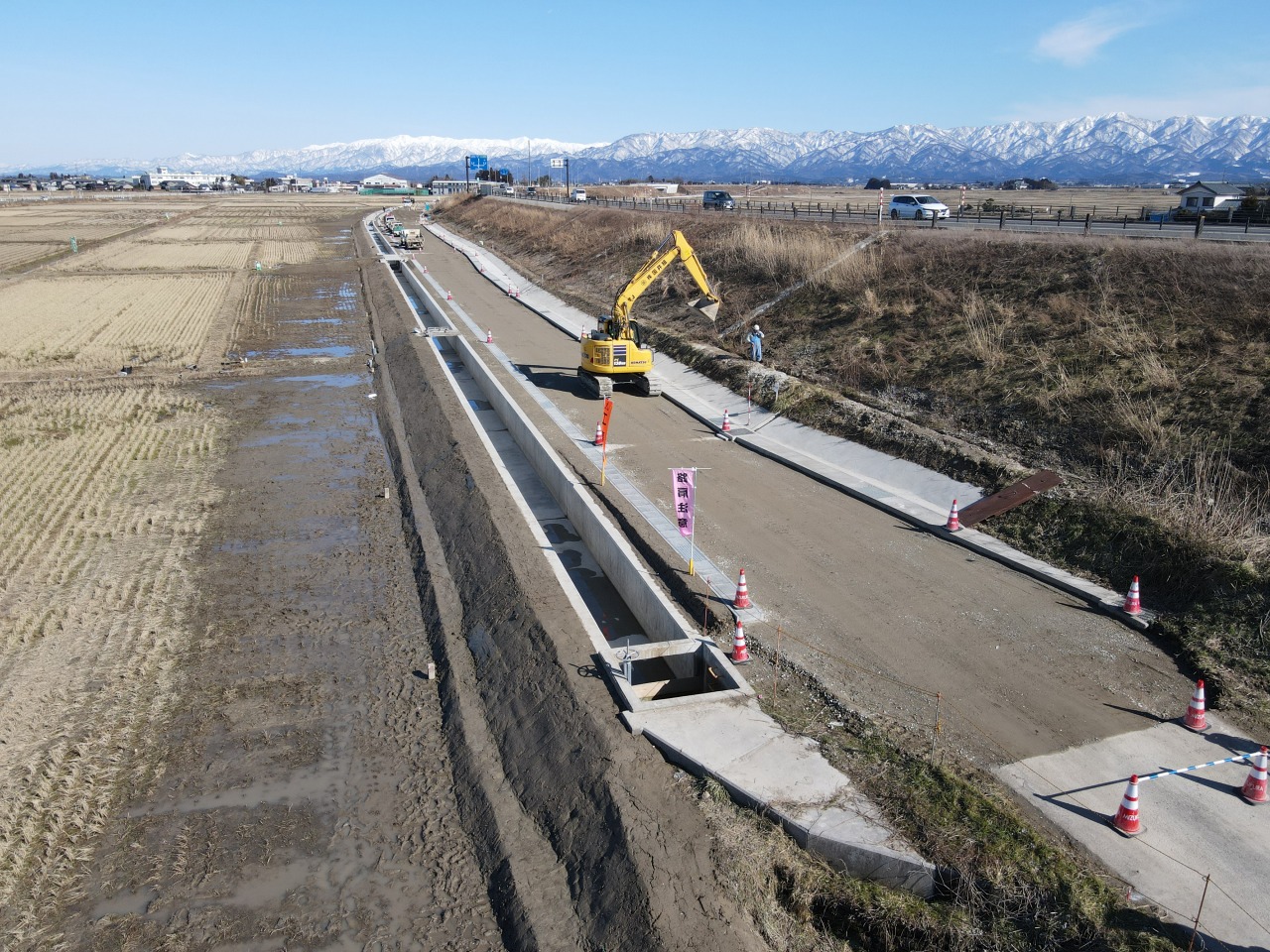

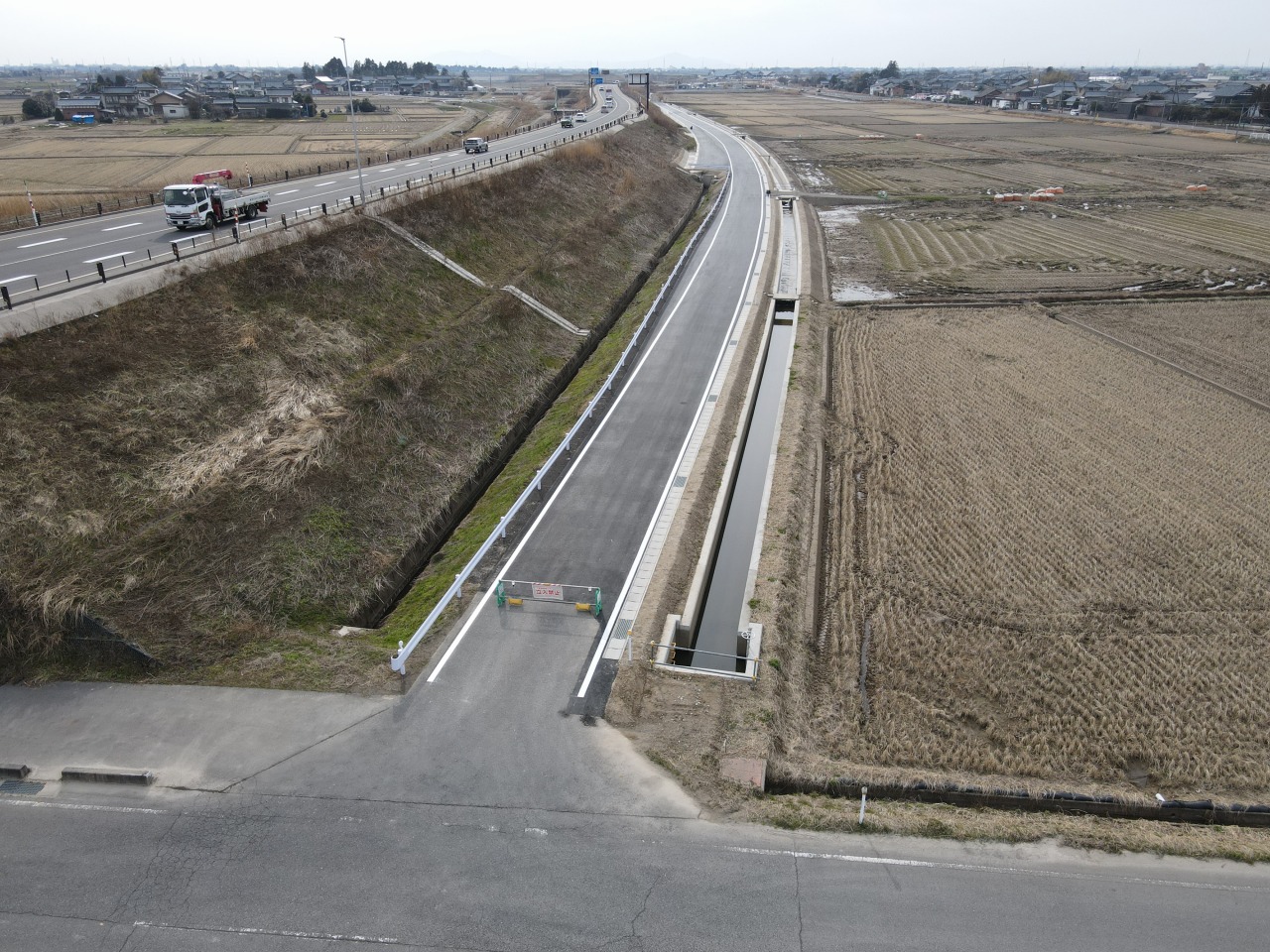

東股用水路・側道では新しい水路が完了しました。
最後にガードレールを付けて解放となります。

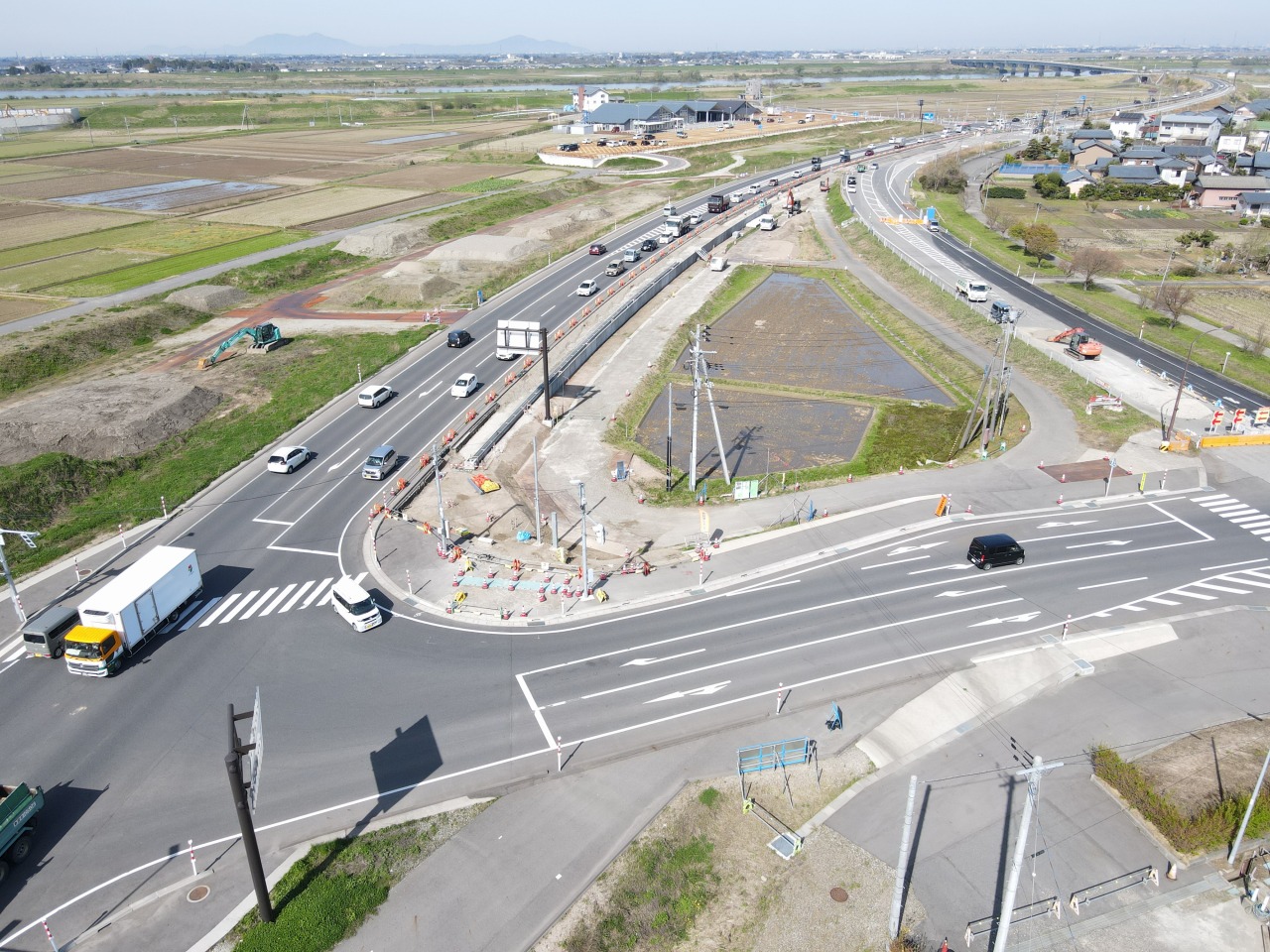

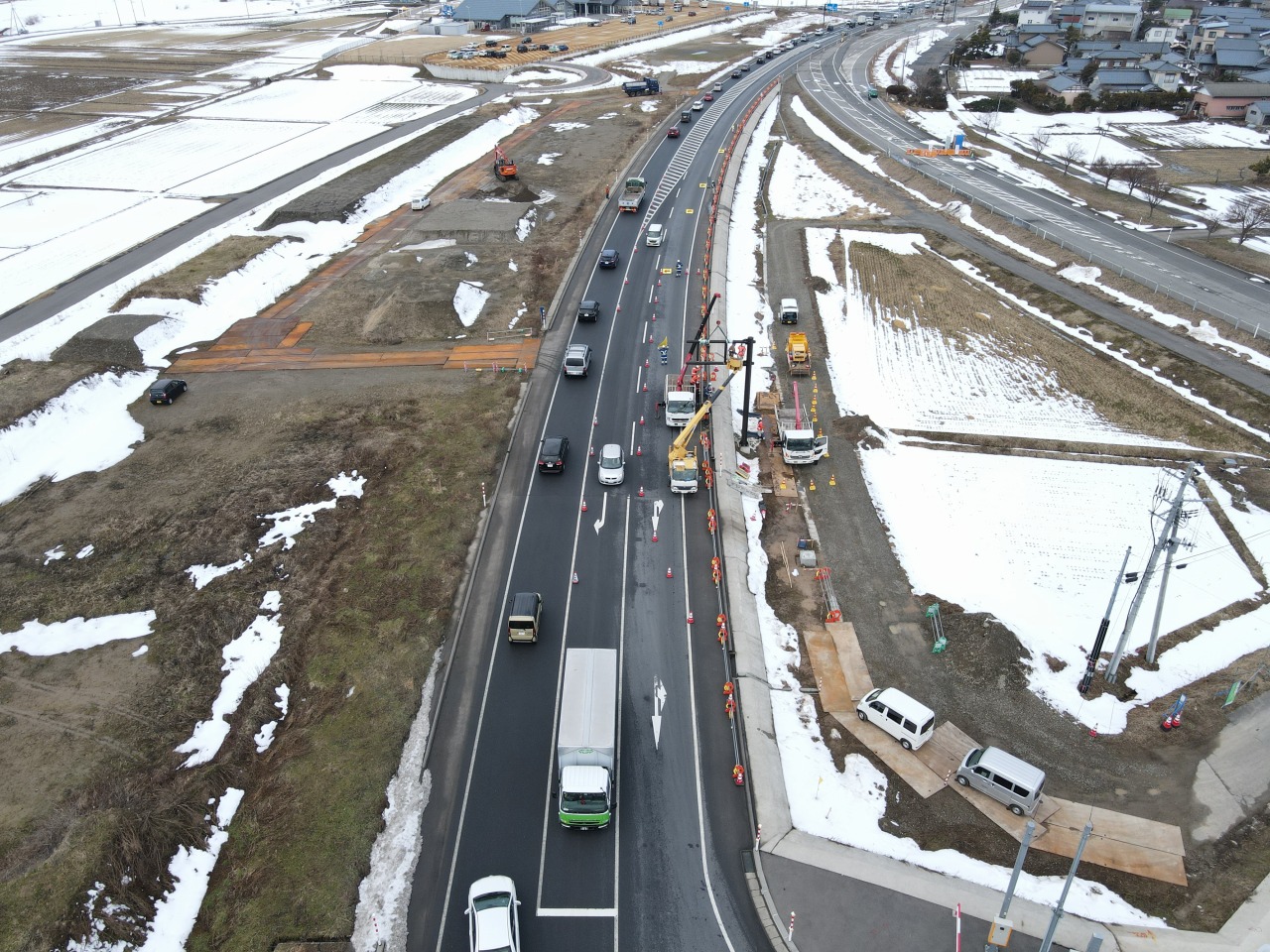

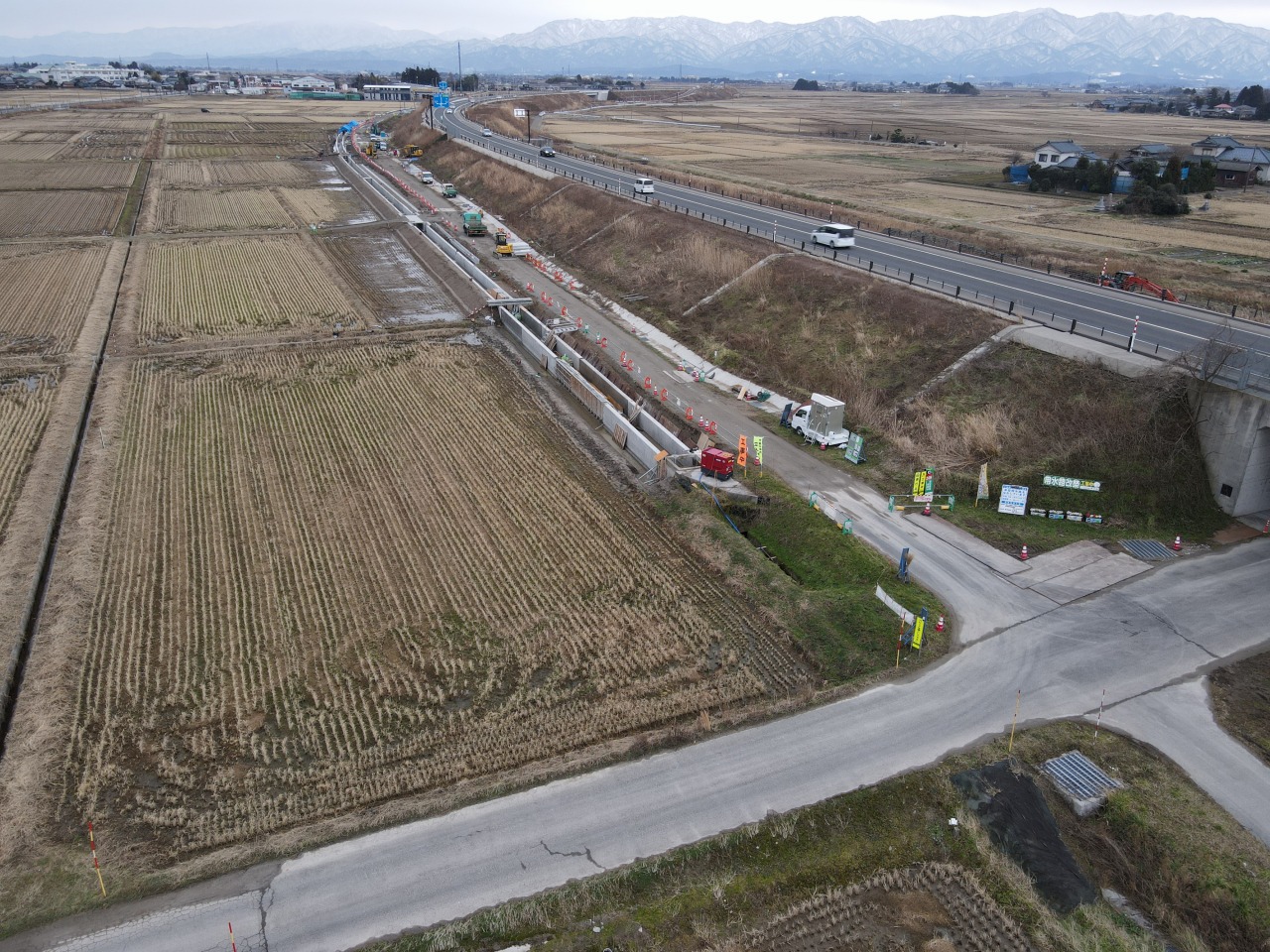

窪川原交差点では擁壁工と仮設信号照明工事を行いました。

2025年2月 進捗状況

2月末の進捗状況です。

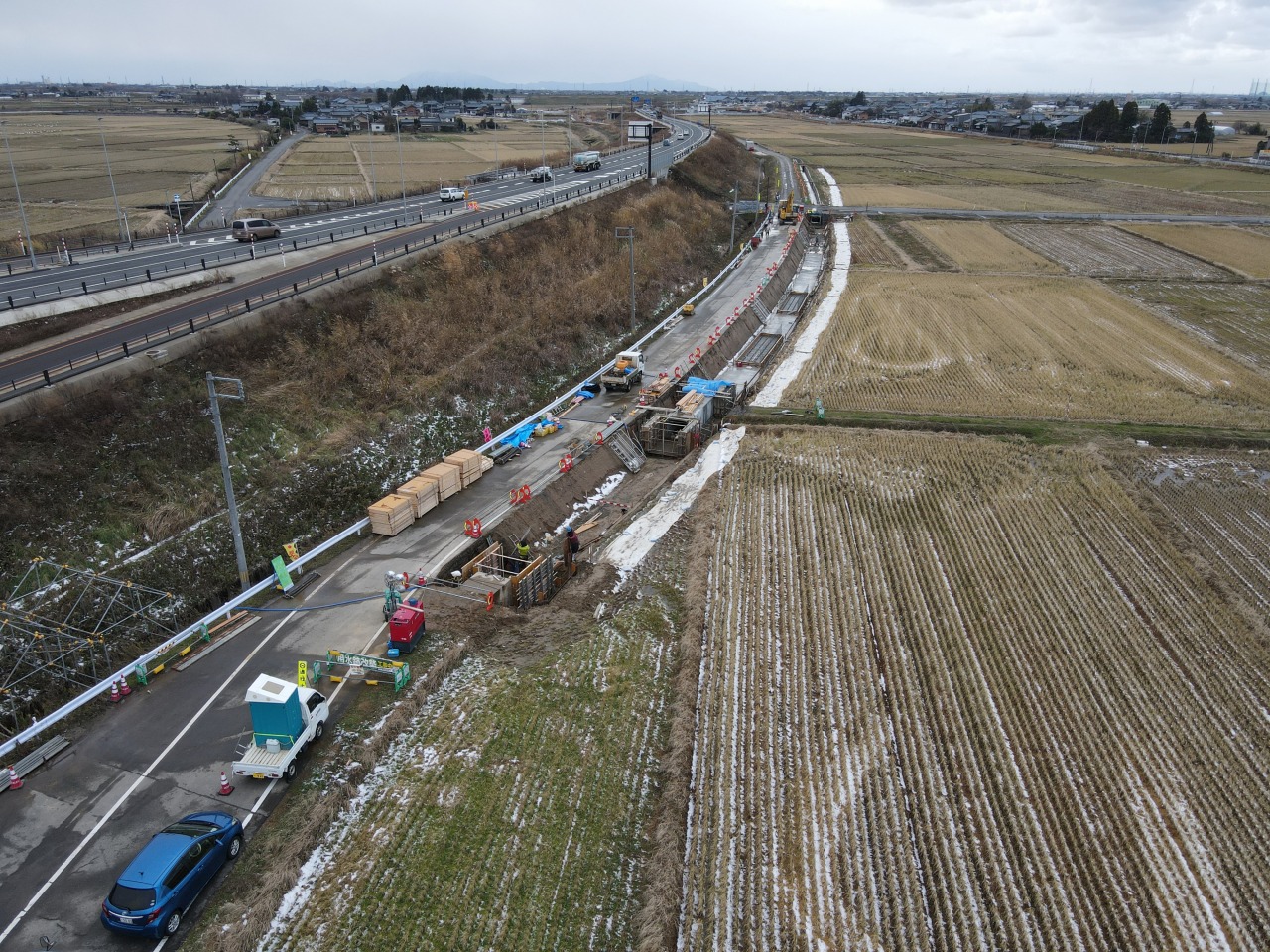

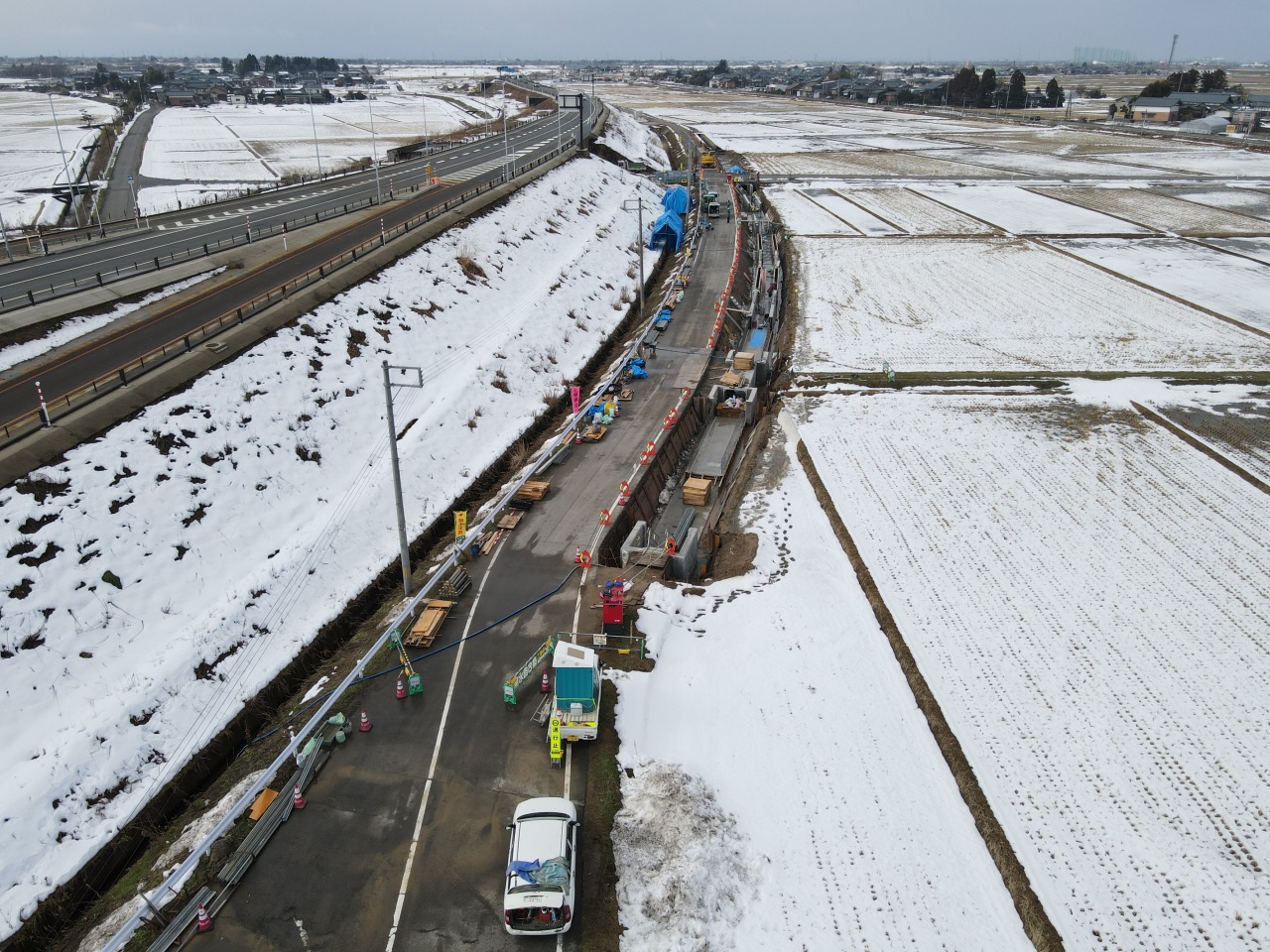

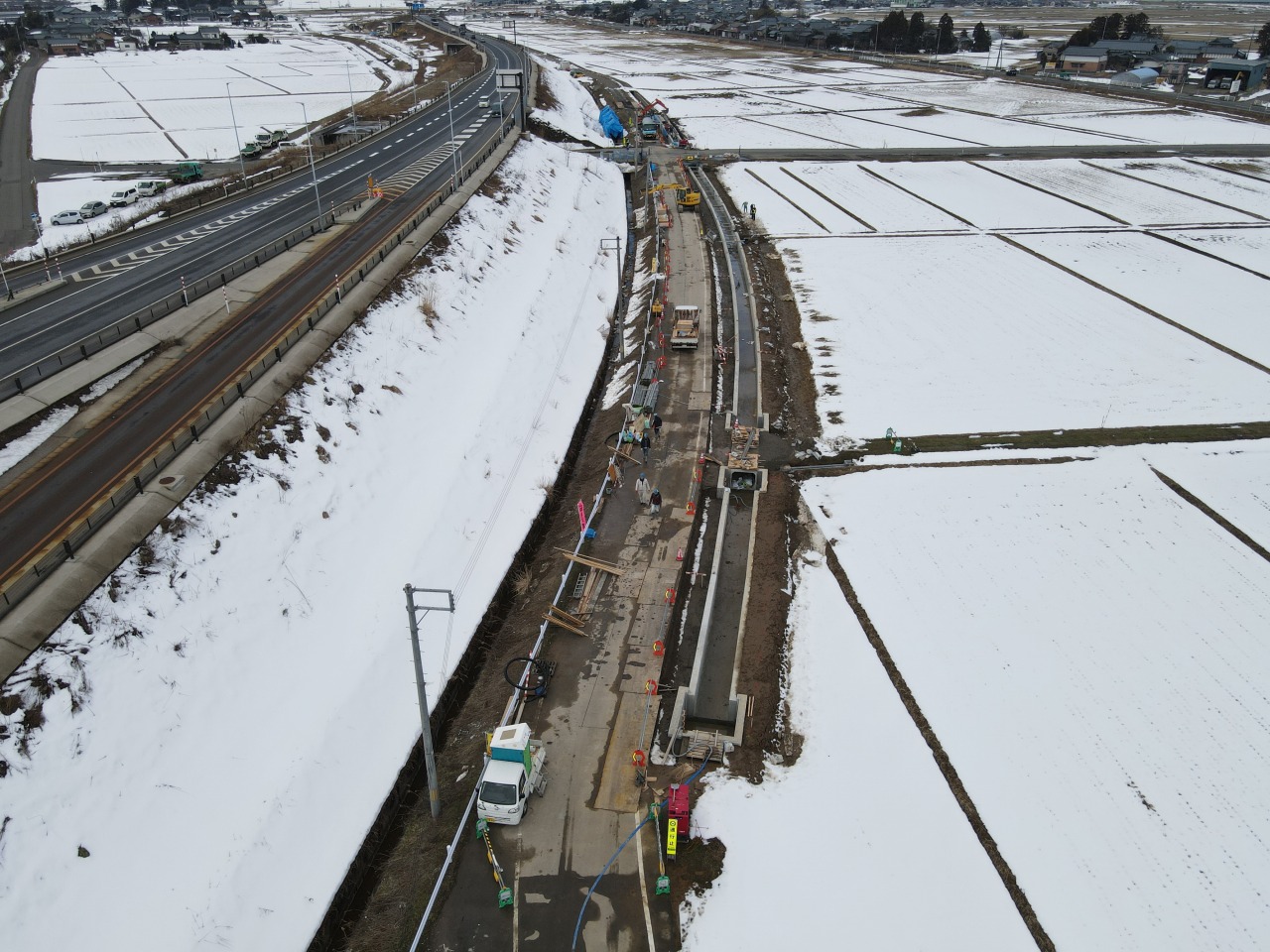

東股用水路・側道では引き続き新しい水路を築造しており、3月上旬には完了予定です。

窪川原交差点では国道の路側にバリケードを設置し、大型標識をあたらしい位置に移動しました。

2025年1月 進捗状況

1月末の進捗状況です。

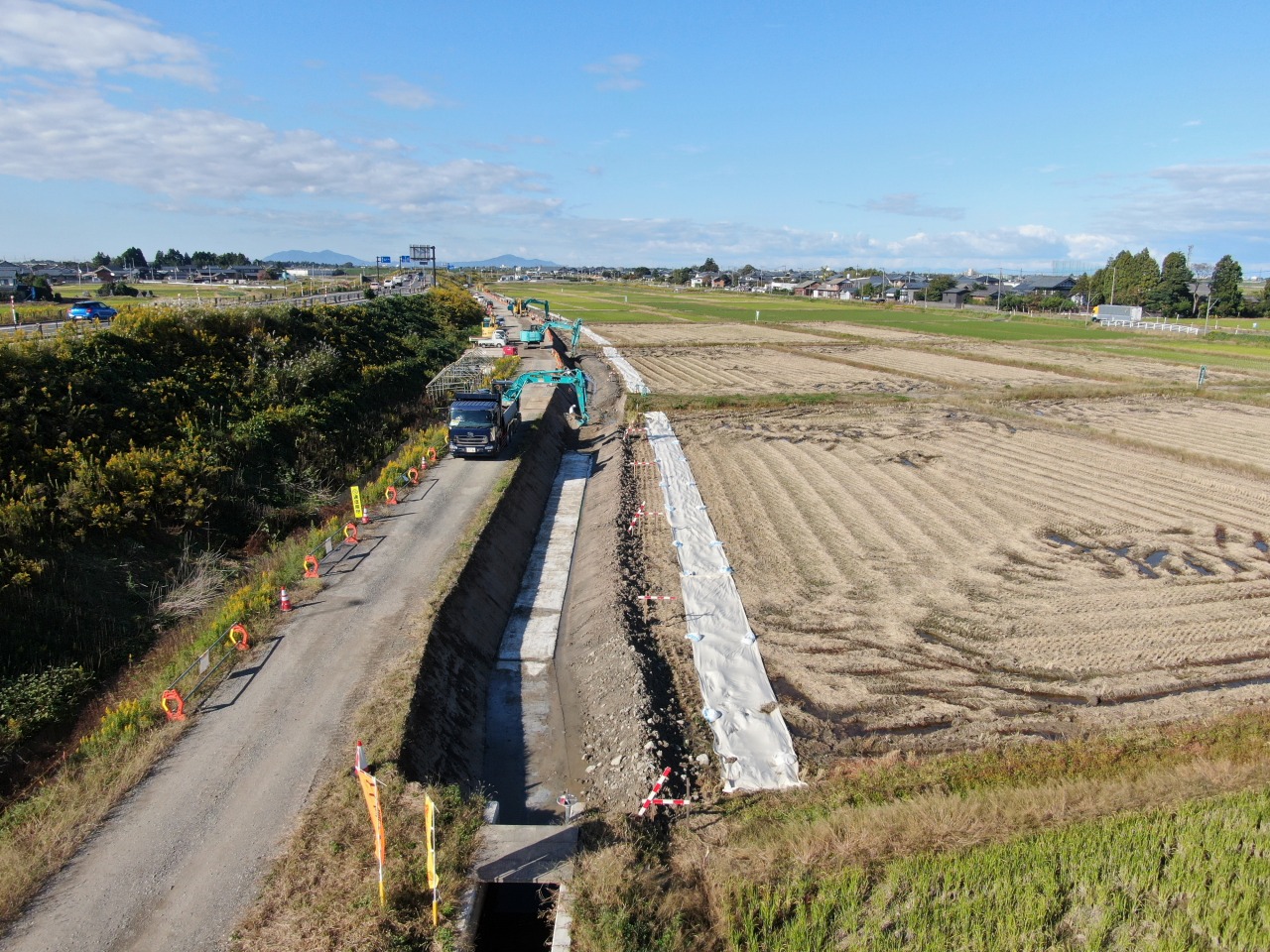

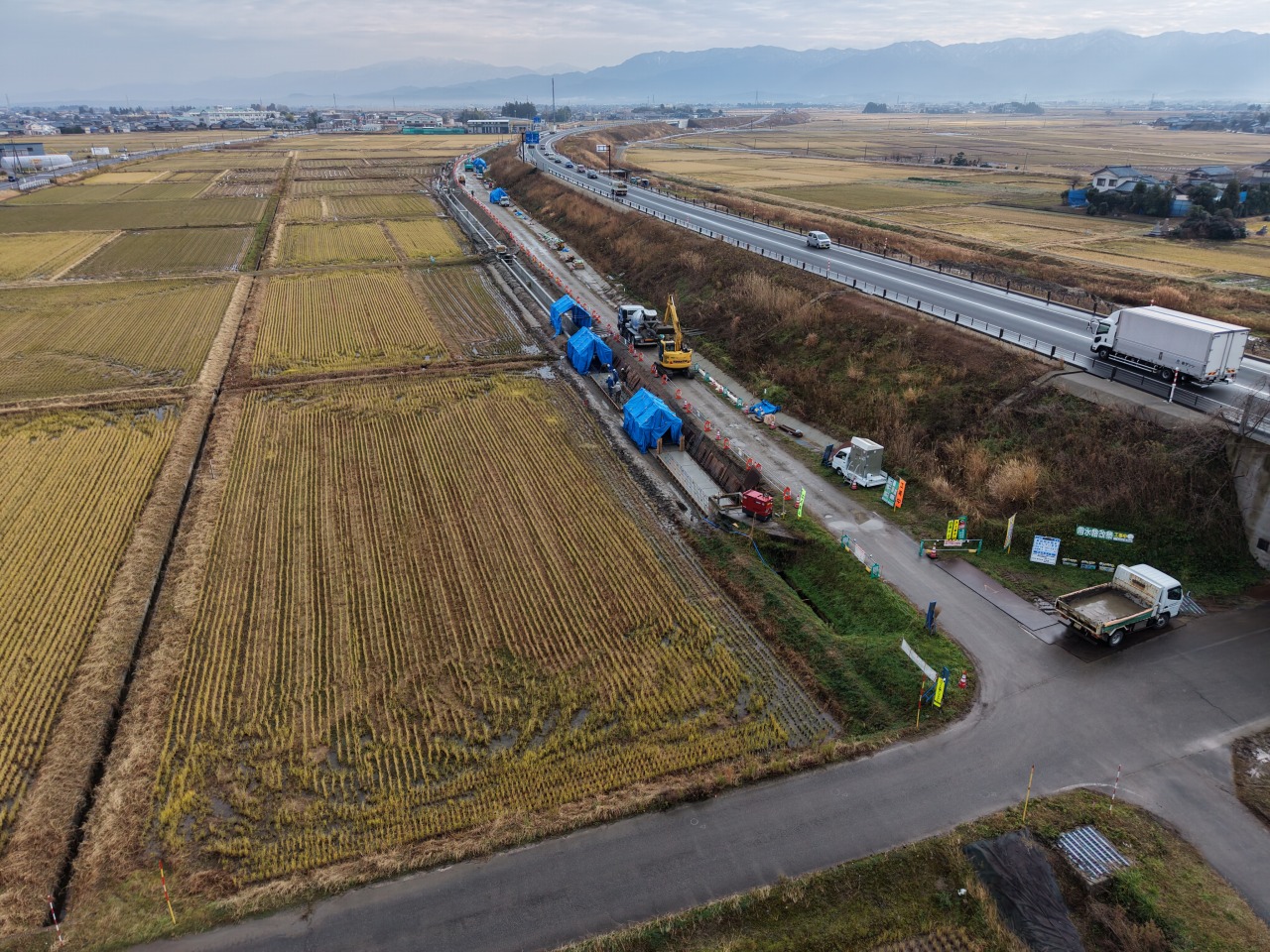

東股用水路・側道にて新しい水路を築造しています。

2025年1月中旬 進捗状況

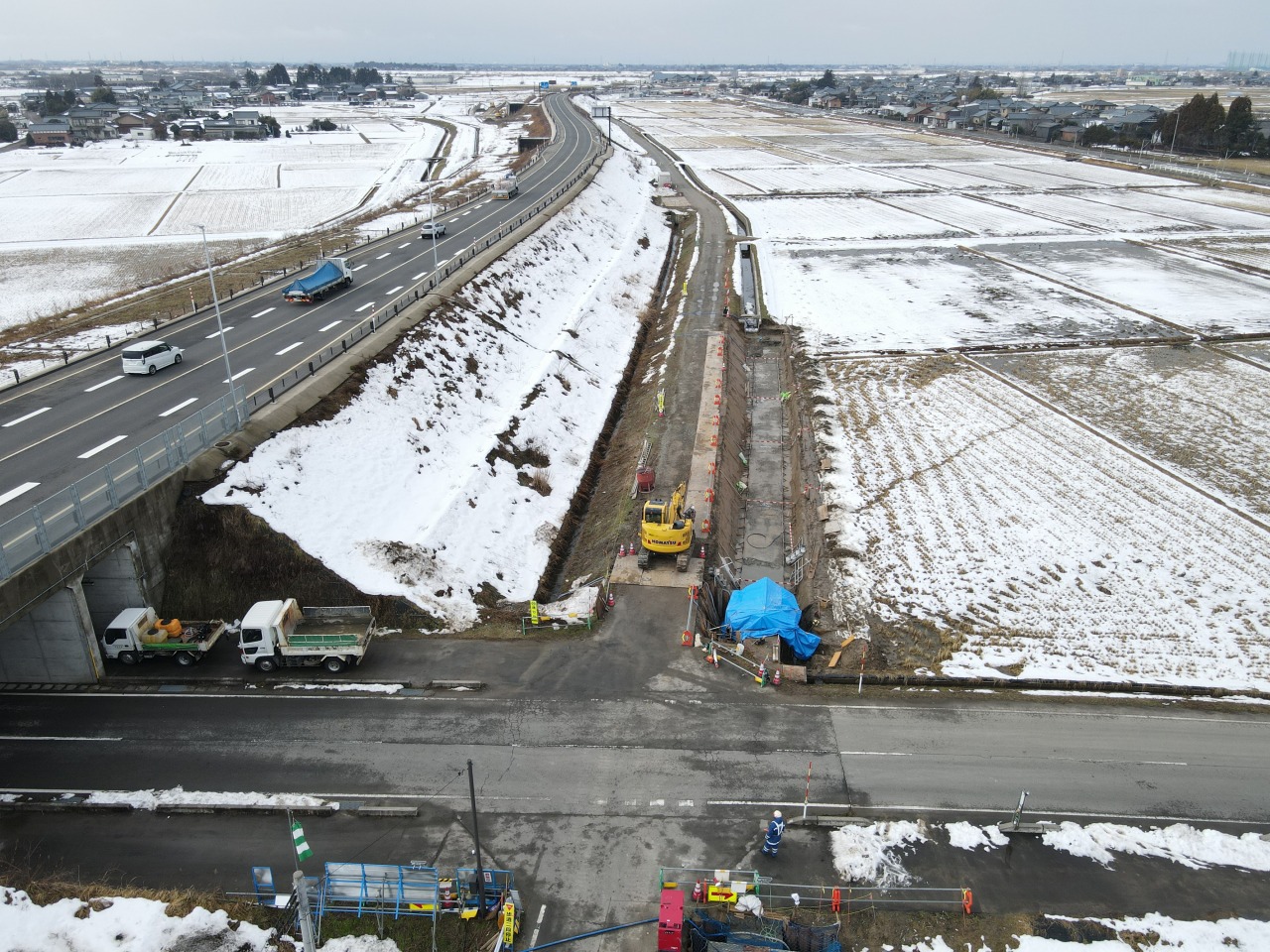

東股用水路の1月中旬の現場状況です。

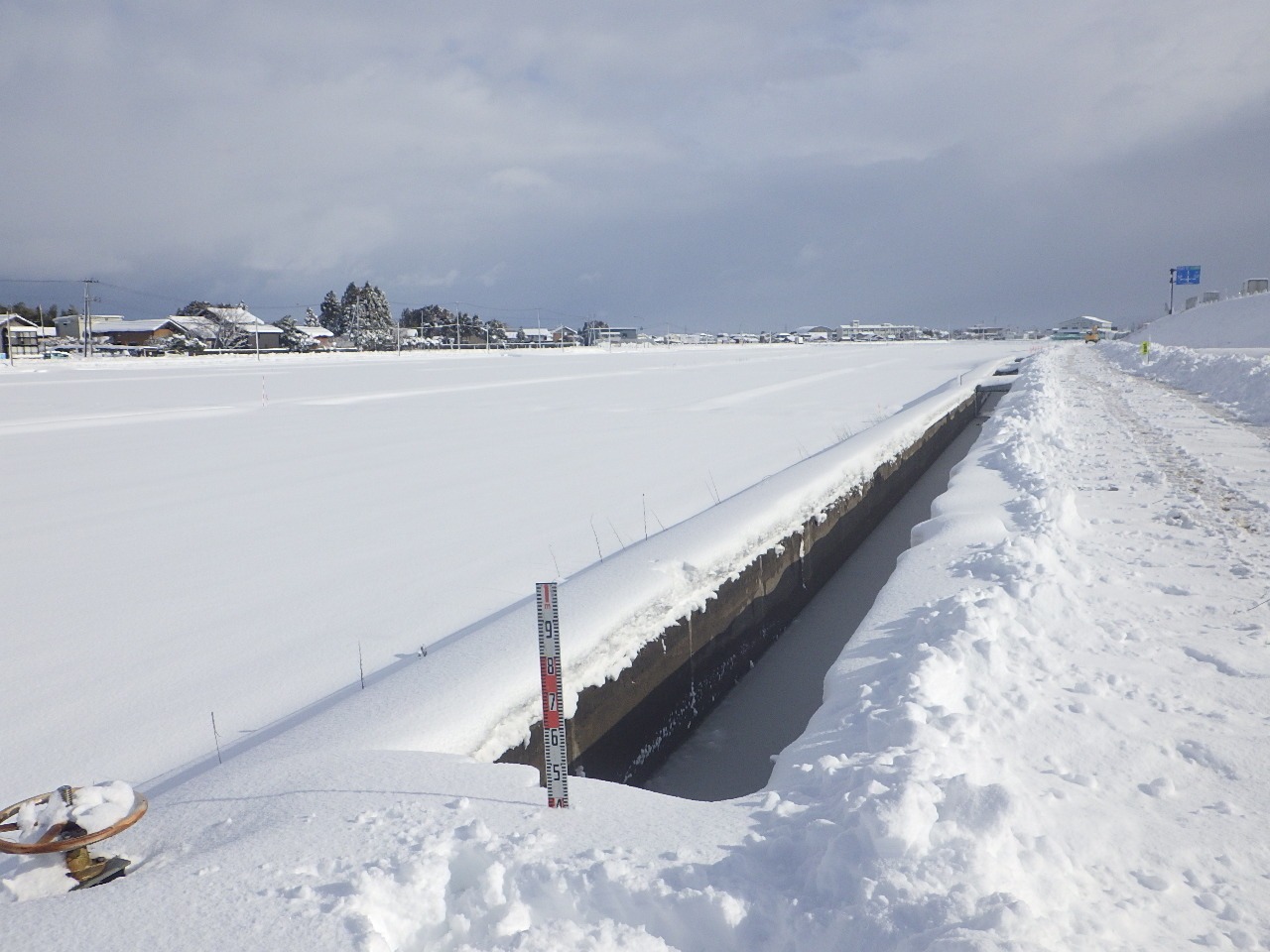

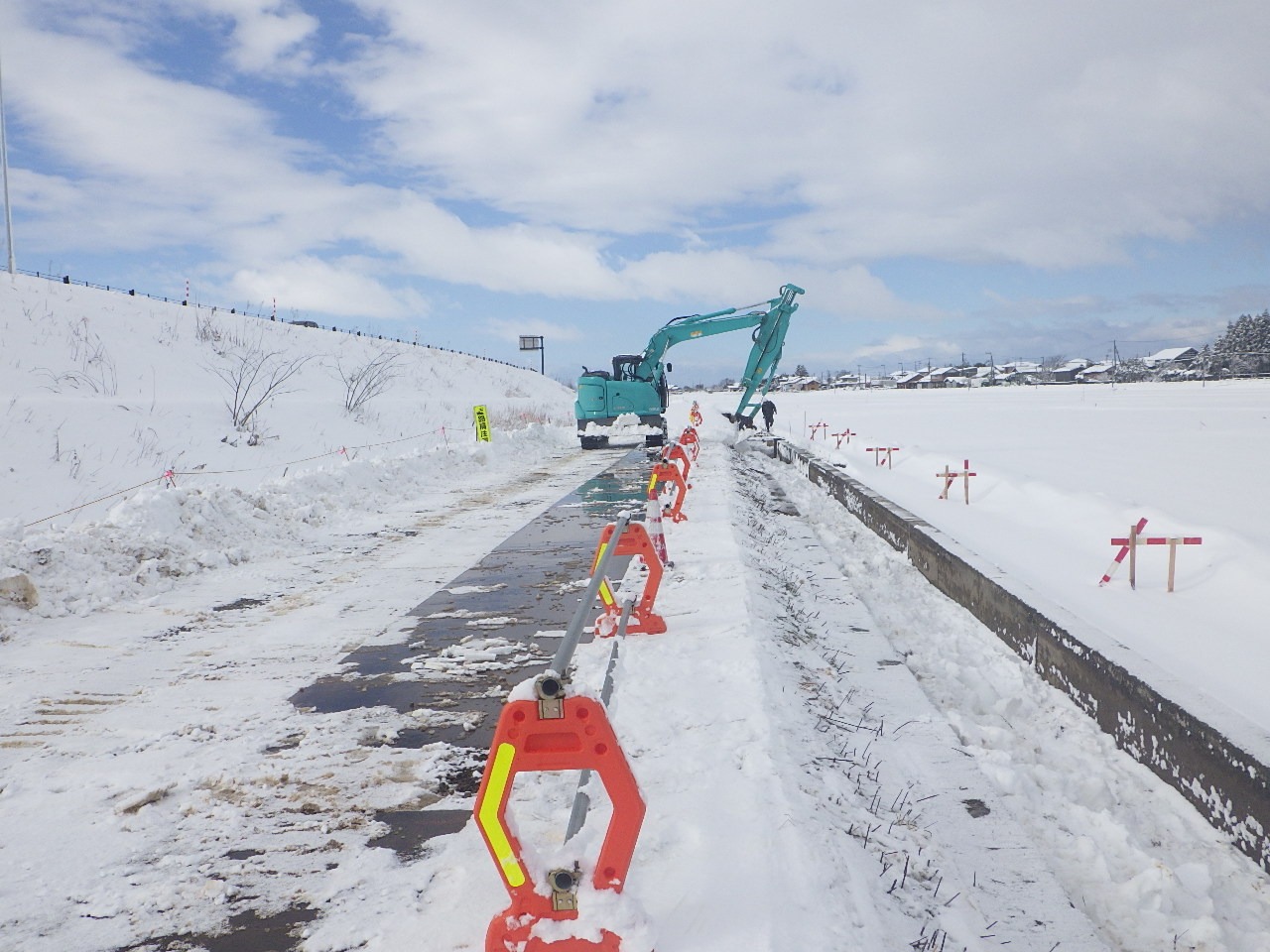

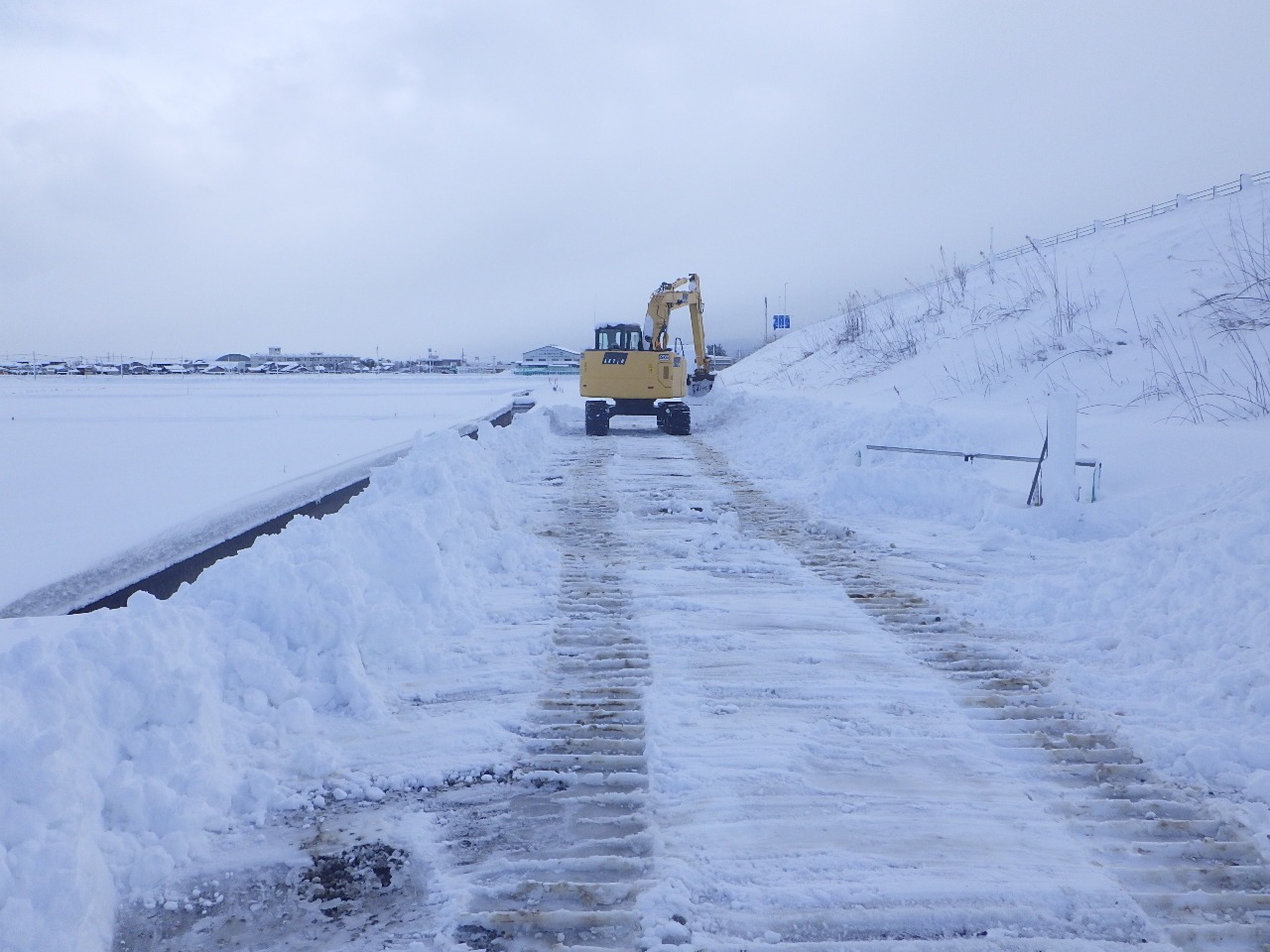

現場では40cmほどの積雪がありました。
除雪をしながら作業を進めていきます。

2024年12月 進捗状況

12月末の進捗状況です。
東股用水路・側道にて新しい水路を築造しています。

2024年11月 進捗状況

11月末時点の進捗状況です。

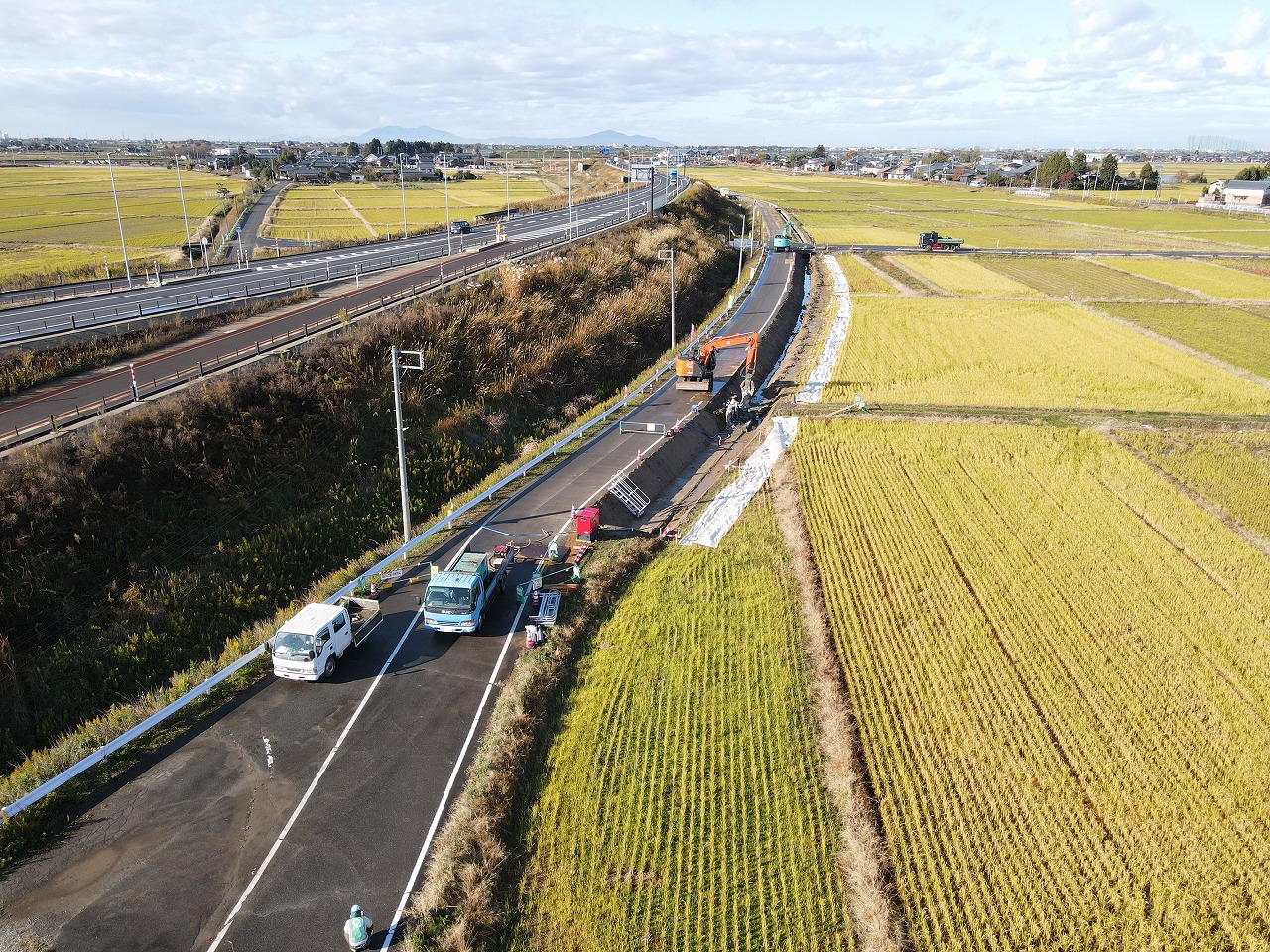

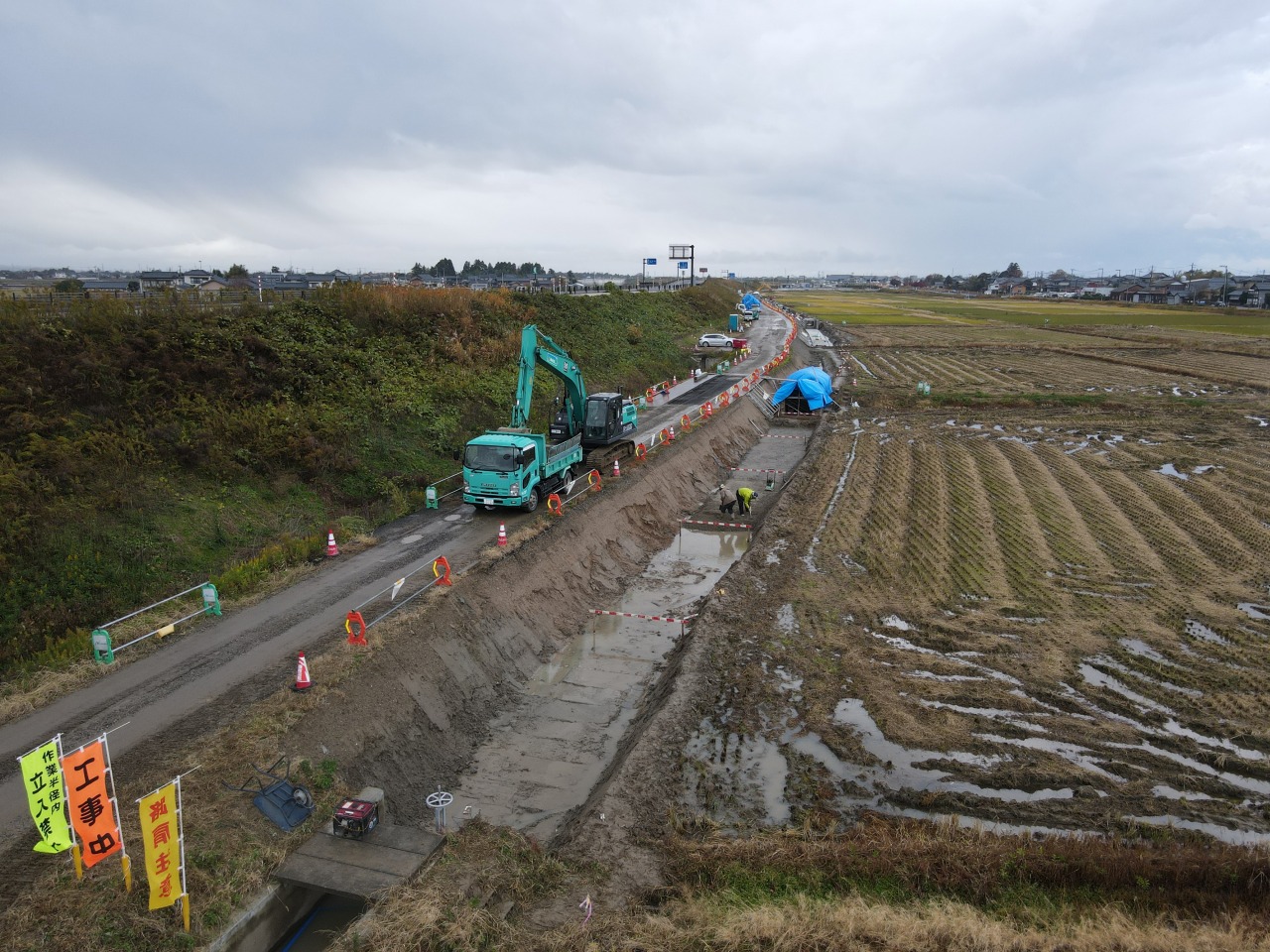

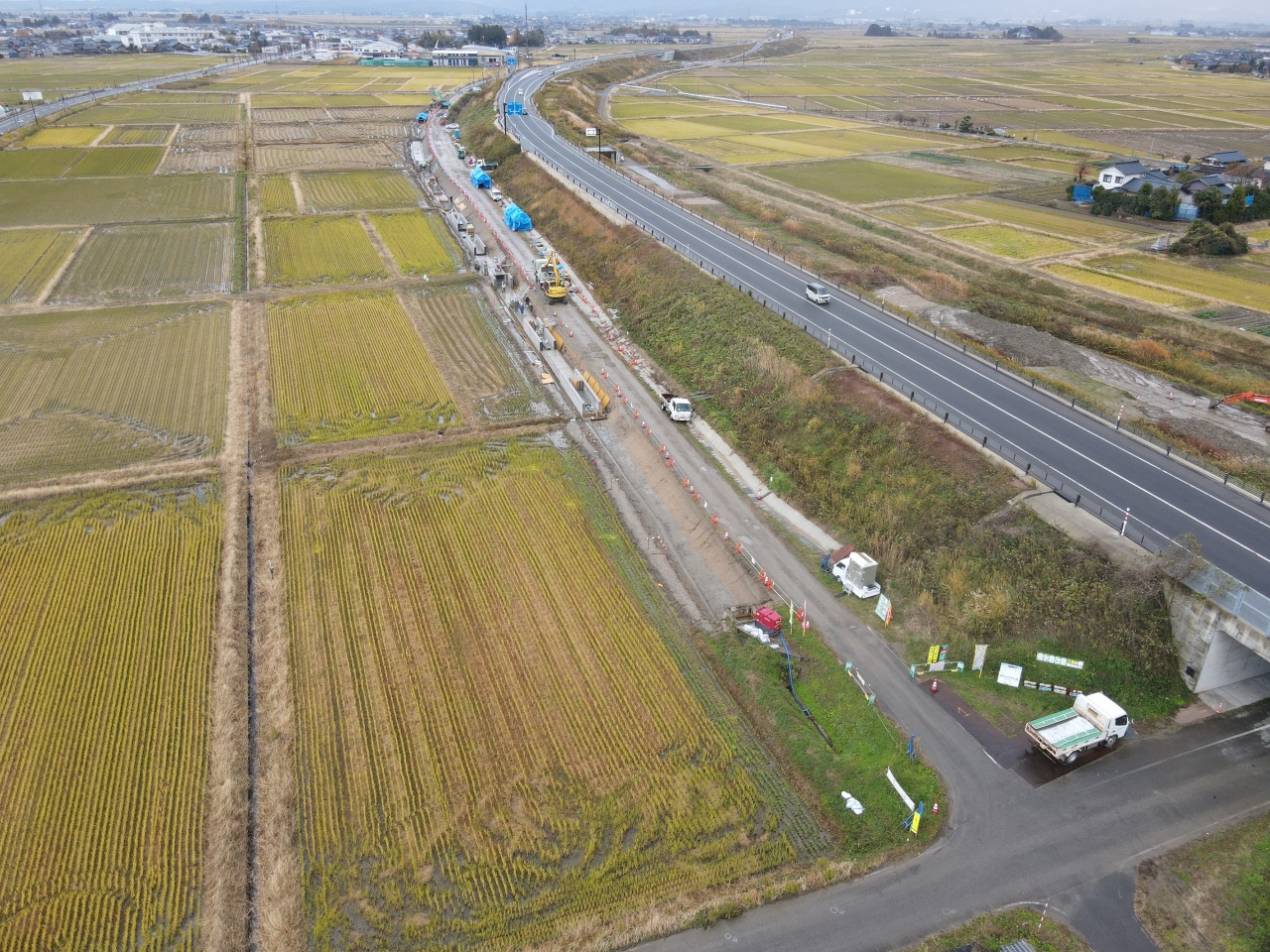

東股用水路・側道にて新しい水路の施工に着手しました。

2024年9月 着手前

着手前の状況です。
順次作業を行わせていただきます。
今後ともよろしくお願い致します。
